2027年可强制拉闸AI机房!美国电网动真格,全球算力迎世纪大洗牌

2026年7月28日,北美第一大电网PJM正式对外公示颠覆性新规,明确2027年6月起,50兆瓦以上大型AI数据中心,若

2026年7月28日,北美第一大电网PJM正式对外公示颠覆性新规,明确2027年6月起,50兆瓦以上大型AI数据中心,若未能竞拍足额电力容量,用电高峰期电网有权临时强制断电。

这不是临时限电应急举措,而是美国电力市场20年来第一次把AI算力集群划入可强制负荷清单,直接宣告美国AI无序扩产时代彻底落幕。深层矛盾之下,全球算力产业链被迫重构,中国依托完善电力基建,迎来承接全球算力外迁的历史性窗口期。

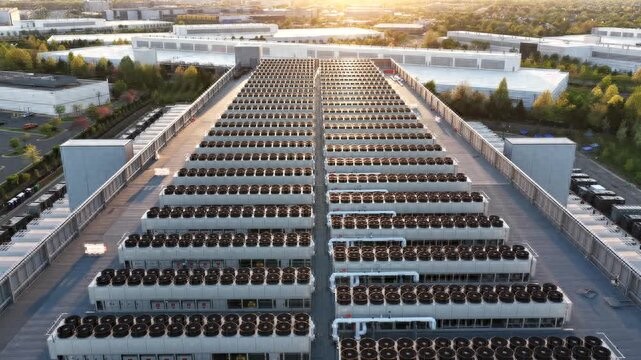

弗吉尼亚AI算力机房航拍

一、新规细则拆解:绝非随意拉闸,一套刚性约束体系落地

不少人片面解读为电网随意打压科技巨头,事实上PJM搭建了“前置准入+预警通知+损失补偿”完整闭环机制,权责划分清晰,每一步都有明确执行标准:

1. 前置门槛硬性绑定:大型数据中心并网运营的必要条件,是提前参与年度容量拍卖,足额认购保供电额度,未达标企业自动列入限电白名单,高峰缺电优先断电;

2. 分级预警缓冲机制:启动三级能源应急预警前,电网会提前数天至30分钟下发书面停电通知,预留充足时间用于算力云端迁移、启动自备发电机组,最大限度降低停机损失;

3. 合规断电可申领补偿:被动执行临时断电、配合电网保供的数据中心,可依规申领专项经济补偿,兼顾电网公共安全与企业合法经营权益。

PJM董事会主席Paula Conboy直言改革底层逻辑:AI新增高耗能负荷带来的电网扩容成本,绝不能平摊给普通居民与传统工商业用户,这也是各州政府、消费者团体全力支持新政的核心原因。近两年PJM容量电价暴涨超76%,普通居民被动为科技巨头算力扩张买单,社会矛盾持续激化,倒逼电网出台定向管控政策。

二、双重死局:电网老化积重难返,AI疯狂耗电撕开供需缺口

本次供电危机绝非极端高温催生的短期现象,而是数十年基建缺位与算力用电爆发式增长叠加形成的结构性矛盾,两组硬核数据足以看清真相。

需求端:AI沦为“电力黑洞”,用电增量远超供电承载上限

7月PJM电网瞬时负荷冲高至168吉瓦,创下近20年纪录,相当于168座大型核电站装机总量,极端高温只是诱因,核心推手是AI算力集群疯狂耗电。PJM官方预测,到2038年,仅数据中心新增用电需求就高达70吉瓦;2022年至今辖区内老旧火电、发电机组退役规模达15吉瓦,一增一减之下,2028年供电年度将出现6.83吉瓦硬性供电缺口,约等于7座大型核电站装机,这已是PJM连续第三年容量拍卖未能达标可靠性目标。

全球头部云厂商扎堆的弗吉尼亚北部“算力走廊”,承载全美近四成AI大模型训练算力,海量HBM服务器、超算设备全天候高负荷运转,进一步放大电网负荷压力。

供给端:美国电网全面老化,扩容速度远跟不上算力建设速度

美国土木工程师协会2025年基础设施报告,将全美能源电网评级下调至D+,属于高危运行状态,70%大型变压器服役超25年设计年限,60%断路器服役超过30年,70%输配电线路步入生命周期后半段,整体超期服役现象普遍。

更致命的是制度桎梏:跨州输电线路环评审批周期长达3至13年,一座大型智算中心8个月即可建成投产,电网扩容效率仅为算力落地速度的1/5;叠加美国电网碎片化运营,东西海岸、德州电网彼此独立,跨区域电力调配能力极差,中西部富余风电、光伏电力,无法输送至东海岸算力集聚区,结构性缺口永远无法短期填补。

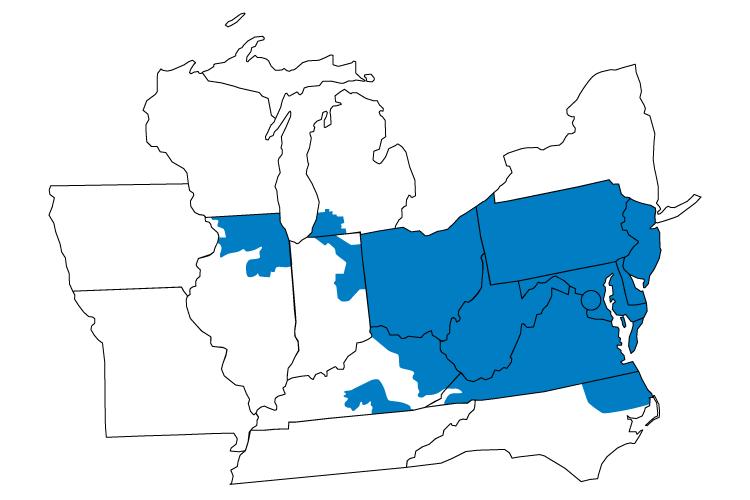

PJM电网管辖区域地图

三、9月紧急拍卖落地,成本定向转嫁,倒逼巨头自建电源自救

为填补近7吉瓦供电窟窿,PJM敲定2026年9月启动可靠性兜底采购(RBP)紧急容量拍卖,属于电网历史上首次专项为数据中心缺口开设应急拍卖通道。本次拍卖产生的所有新增供电成本,将定向分摊至数据中心等高耗能主体,不再由全民公摊,复刻今年1月白宫跨党派州长提出的15年长期购电合约方案,强制科技企业绑定新建电厂收益,根治“只耗电、不建电源”的行业顽疾。

面对严苛新规,海外科技巨头已经开启自救模式:微软签下20年地热长期购电协议,Meta盘活废弃核电站发电资源,亚马逊、谷歌大规模采购燃气轮机、分布式储能设备,从依赖公共电网,转向“自建电站+储能备用”双保障模式。但新建电源建设周期普遍4至6年,短期根本无法填补供电缺口,美国AI算力扩张全面放缓已成定局。

联邦能源监管委员会(FERC)已将结构性拆分PJM电网列为备选改革方案,后续大概率推动全美六大区域电网同步出台数据中心限电管控政策,美国AI粗放扩张之路被彻底堵死。

四、全球算力大洗牌,中国电力基建成为弯道超车硬核底牌

美国对AI算力祭出强制断电管控,本质是全球算力产业链一次颠覆性重构,三大趋势清晰显现,中国优势全面凸显:

第一,美国算力红利彻底消退,算力租赁、云服务价格持续走高。容量竞拍费、自备电源投入、断电冗余成本层层传导,海外大模型训练、算力租赁成本抬升,OpenAI、谷歌大模型迭代速度被动放缓,资本投入意愿明显降温。

第二,全球算力产能加速向电力稳定区域转移,中东、东南亚、中国成为算力外迁首选目的地。我国建成全球规模最大特高压输电网络,45条特高压通道打通西电东送大动脉,跨区域电力灵活调配能力全球独一份,风光水核多能源互补,不存在大规模供电缺口,工业电价仅为欧洲三分之一,运营成本优势显著。依托“东数西算”八大算力枢纽,西部绿电基地直供东部算力集群,算电协同模式完美匹配AI高耗电需求。

第三,国内储能、特高压、空分设备、电力配套装备迎来长期增量机会,海外算力落地、本土智算中心持续扩容,将持续拉动高端电力装备订单,本土电力设备龙头深度受益全球算力东移浪潮。

总结

PJM强制断电新规落地,标志着全球AI产业竞争逻辑,正式从比拼芯片、算法、资本,升级为比拼电力基建、能源保障硬实力。美国手握全球顶尖AI技术,最终栽在了老旧电网这一基础短板上,陷入供电困局。对于国内算力产业链而言,稳定充沛的电力供给,就是国产大模型、本土算力企业弯道超车最硬核的底牌。
