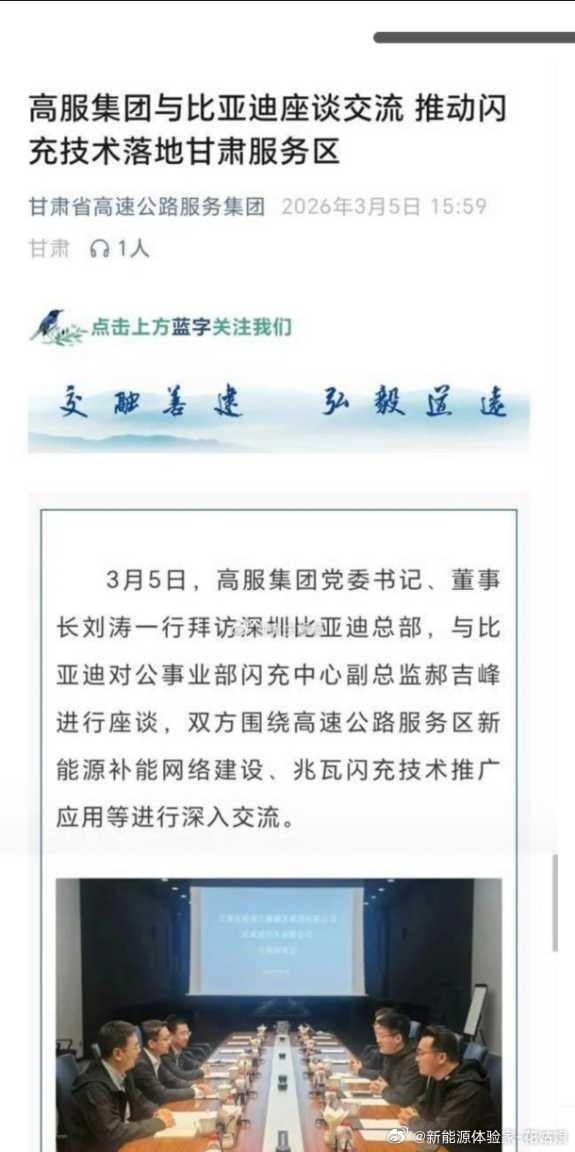

比亚迪闪充高速服务区,从洽谈到上线只需20天!从2026年3月5日双方座谈对接,

比亚迪闪充高速服务区,从洽谈到上线只需20天!从2026年3月5日双方座谈对接,到3月25日第5000座闪充站(甘肃兰州青兰高速接驾嘴服务区)正式运营,实际周期约20天。我们可以把这20天拆解为「5个关键阶段」,按天还原推进节奏:

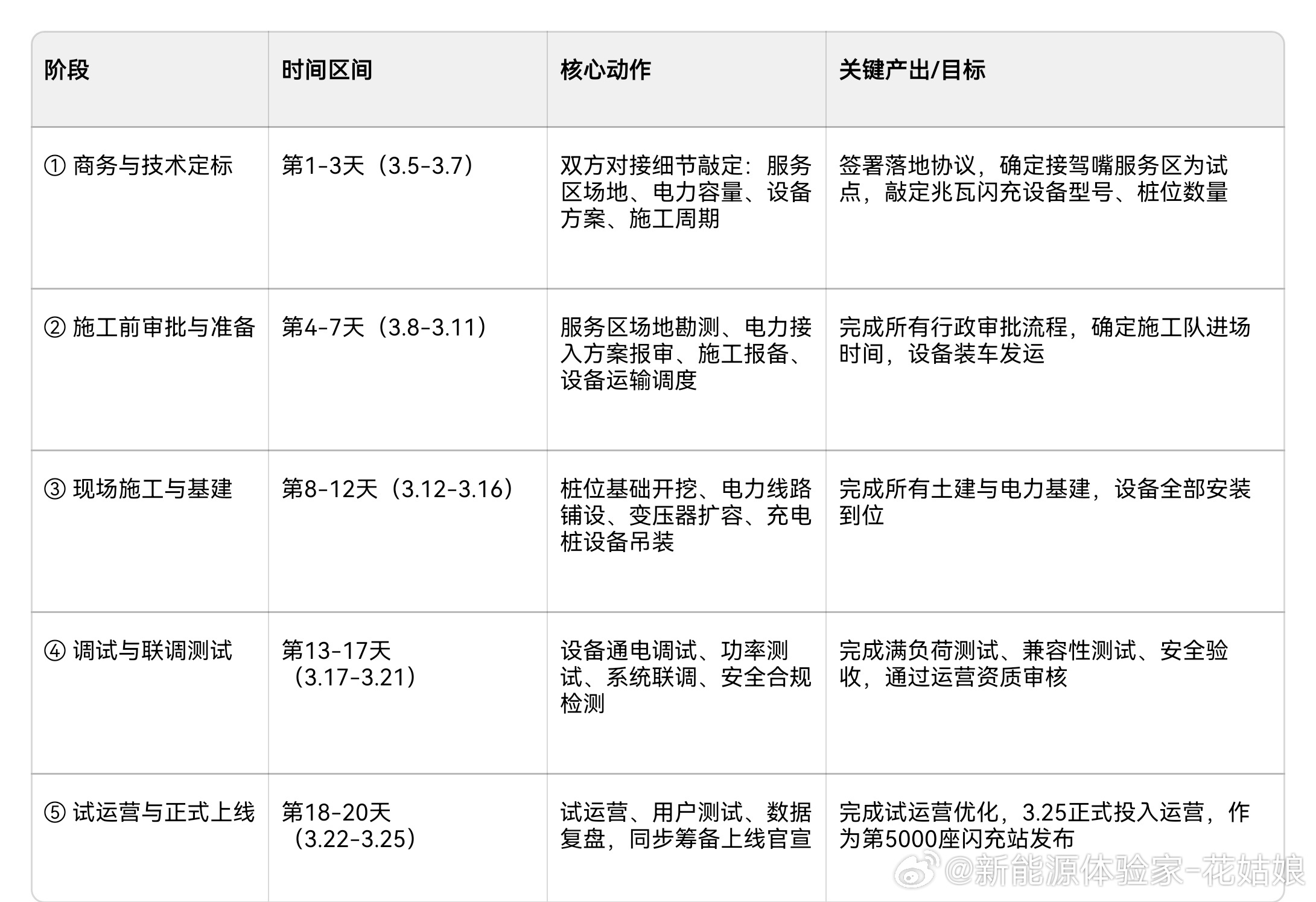

Day 1-3(3.5-3.7):谈定“生死线”核心是敲定「场地、电力、周期」三大关键条件。高服集团作为业主方,需要快速协调服务区场地、电力容量;比亚迪侧同步敲定设备型号、施工方案,3天内完成商务与技术的闭环,为后续抢工争取时间。Day 4-7(3.8-3.11):打通“审批关”服务区施工需要路政、电力、消防等多部门审批,这是传统基建项目最耗时的环节。比亚迪通过标准化的高速站方案,配合高服集团的属地资源,4天内完成所有报备流程,实现“即批即开工”。Day 8-12(3.12-3.16):抢建“硬基建”现场施工是最考验效率的环节:基础开挖、电缆铺设、变压器扩容、设备吊装同步推进,每天24小时轮班施工,5天内完成所有土建与安装,把“不可能完成的施工周期”压缩到极限。Day 13-17(3.17-3.21):通过“验收线”兆瓦闪充设备需要通过满功率测试、兼容性测试、消防与电力验收,同时接入比亚迪闪充平台系统。这一阶段5天内完成所有测试与整改,拿到运营资质。Day 18-20(3.22-3.25):上线“里程碑”试运营3天,完成用户侧的稳定性验证,3.25正式投入运营,实现“20天从对接落地”的行业奇迹。
