隔离与警示:烟囱底部 30 米范围设置双层硬质隔离区,悬挂 “高空作业、禁止入内”“航标施工、注意避让”“高温危险、请勿靠近” 警示标识,夜间布设红色警示灯;作业区域下方铺设防坠物防护棚与防尘网,外侧满挂密目安全网;

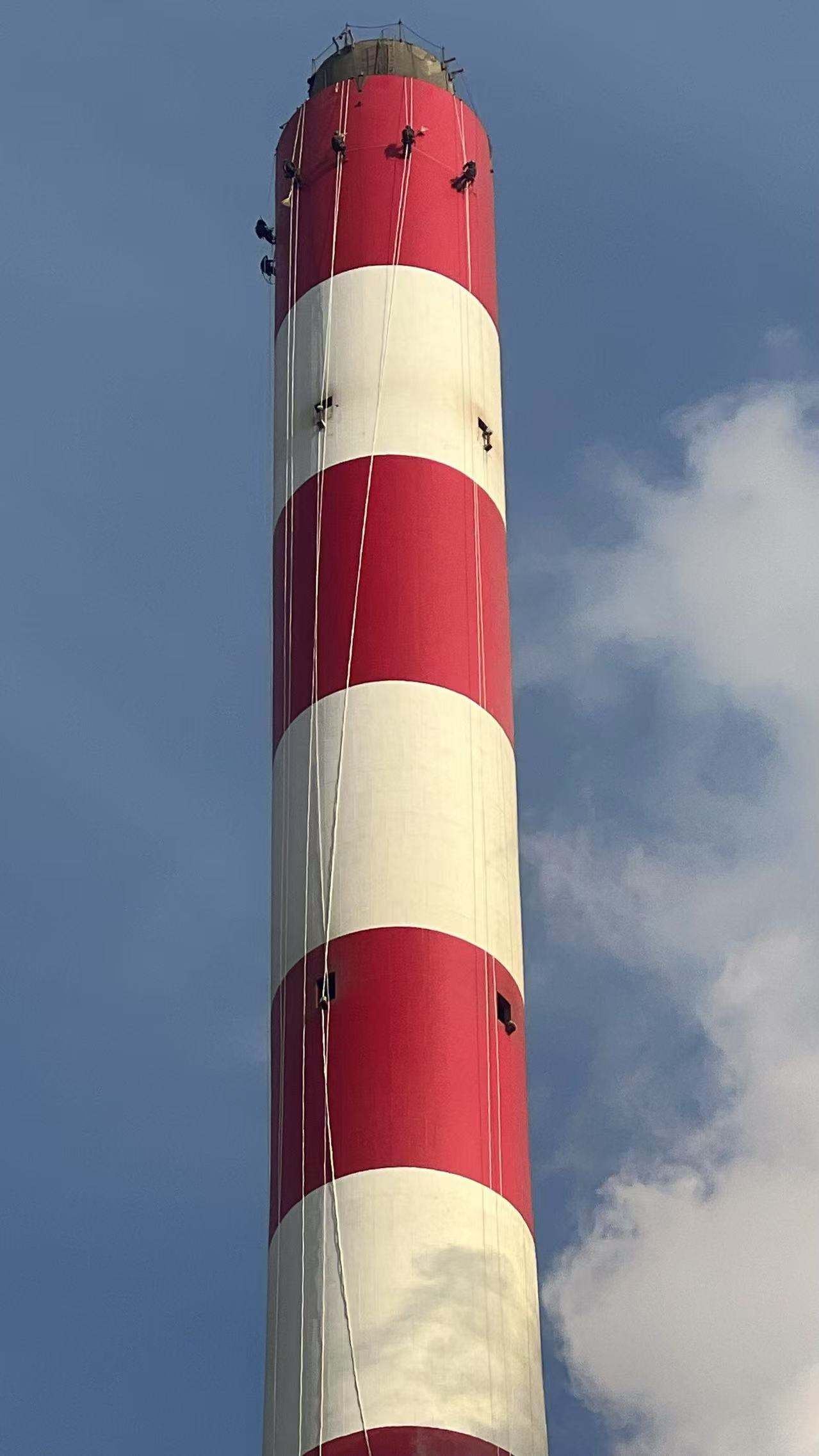

设备与人员保障:选用经检测合格的高空吊篮(配备双重防坠器、防风稳定系统、耐高温防护),作业人员持高空作业证、涂装工证 “双证上岗”,岗前开展专项培训(高空高温喷涂工艺、航标定位技巧、应急逃生流程);
技术交底:重点强调色环水平度偏差≤5cm、涂层厚度标准、高温环境涂料施工禁忌,明确不同结构类型(混凝土 / 钢结构)的基面处理差异。
2.材料与设备保障核心材料:耐高温高反光航标漆(红 / 白)、环氧富锌底漆、氟碳防腐中涂、聚合物修补砂浆、环氧封闭剂、美纹纸(宽 5-10cm)、高温密封胶;
施工设备:高压无气喷涂机(耐温型,压力 15-20MPa)、激光水平仪、全站仪、打磨机、涂层测厚仪、高温测温仪;
防护用品:全身式双钩安全带、防毒面具(耐高温型)、耐溶剂手套、防滑鞋、防冲击眼镜、降温背心。
二、施工工序(一)前期处理表面清理:用高压水枪(水压 0.6-0.8MPa)冲洗筒壁灰尘、工业粉尘、油污,顽固污渍用中性清洁剂擦拭,清水冲净后自然晾干;钢结构表面用喷砂设备除锈(Sa2.5 级),混凝土表面剔除松动涂层与风化层;
基面修复:按裂缝等级分层处理,用环氧封闭剂或聚合物砂浆填充压实,养护 24 小时;钢结构除锈后涂刷环氧富锌底漆(干膜厚度≥80μm),固化 12 小时;
定位放线:用全站仪 + 激光水平仪划定航标色环水平基准线,按设计尺寸弹墨线标记边界,采用 “网格定位法”确保色环居中对称、宽度均匀,偏差≤5cm。
(二)分层施工1.防腐打底施工中涂施工:涂刷氟碳防腐中涂,采用高压无气喷涂机均匀喷涂,填补基面微小瑕疵,增强涂层抗高温、抗腐蚀能力;固化 24 小时后用细砂纸轻磨,确保基面平整;
打底复检:用涂层测厚仪检测底漆 + 中涂总厚度,附着力划格法测试等级≥1 级,合格后方可进入航标涂刷工序。
2.航标涂刷施工隔离防护:在色环边界粘贴美纹纸,保护非涂刷区域,确保边缘清晰无串色;
航标喷涂:用高压无气喷涂机分 2 遍涂刷耐高温高反光航标漆(红 / 白),每遍干膜厚度≥60μm,总厚度≥120μm;控制喷涂压力 15-18MPa,喷嘴与基面距离 30-50cm,避开高温时段(筒壁温度>60℃)施工,确保涂层均匀光滑、颜色鲜艳,无漏涂、流挂;
边缘修整:涂料表干未完全固化时,及时撕去美纹纸,用细砂纸打磨边缘毛刺,确保色环边界整齐、无锯齿状;
警示强化:在烟囱顶部、底部及中间关键位置增设环形警示条,宽度≥50cm,采用 “喷涂 + 手工补涂” 工艺,确保警示醒目。
