近期印度多家媒体对外释放的舆论论调出现明显转变,不少报道看待相关事件的表述角度与此前相比发生了不小的变化。
过去还在高喊安全审查、供应链脱钩,8月3日前后却开始呼吁中国“理解印度的发展压力”。话说得很客气,意思却不难猜:有些工程,印度真的拖不起了。
把印度逼到这一步的,不是几款手机应用,也不是几句“印度制造”的口号,而是电网这台庞大机器已经频频掉链子。

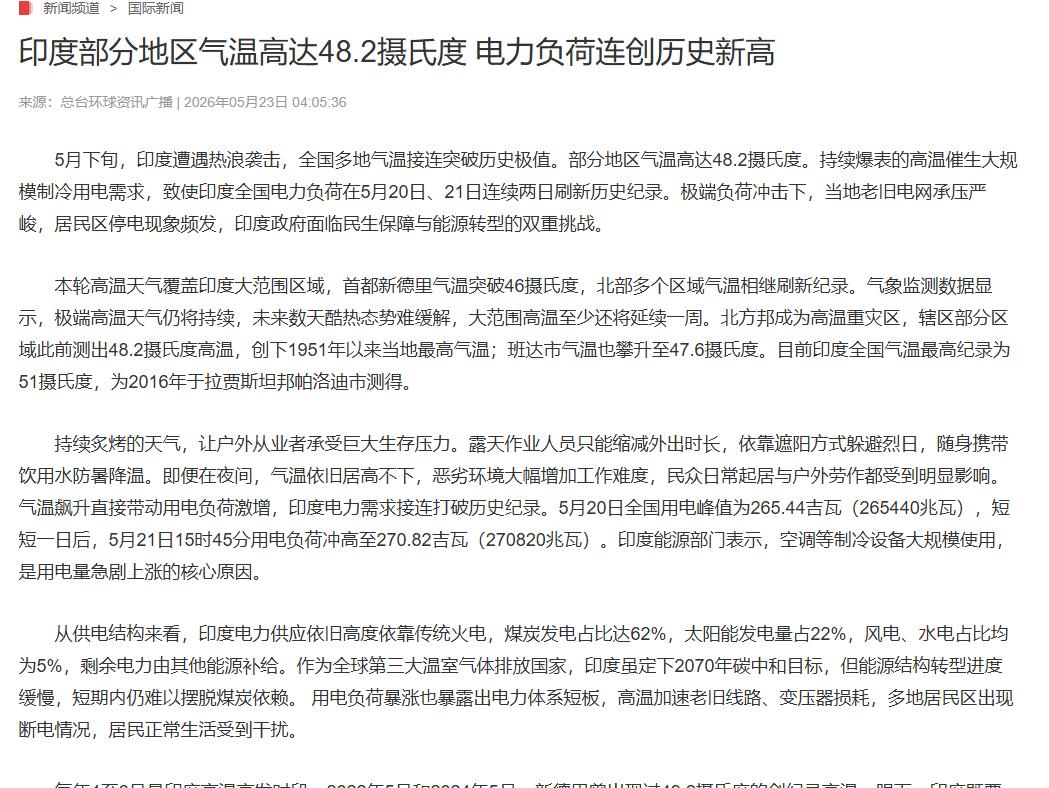

进入今年,印度不少区域正深陷漫长高温天气的侵扰,大范围气温普遍攀升至45摄氏度,少数酷热区域的温度更是节节走高,已经快要触及50摄氏度的高温阈值。居民开空调,工厂开制冷设备,电力需求一夜之间被推到极限。
进入5月份,印度全国用电需求持续走高,整体最高用电负荷突破270吉瓦,并且该数值接连多日被再度改写,不断刷新本国电力负荷的历史记录。可尴尬的是,印度发电装机总量已经超过520吉瓦,数字看起来十分充足,现实却是很多地方依旧缺电。
真正的矛盾并非简单看当地是否具备电力资源,核心的关键反而是电力能否顺利输送抵达需要用电的地方。
印度输配电网络老化严重,线路损耗长期高企,全国平均输电损耗约20%,偏远地区甚至超过50%。发电厂满负荷运转,电却在输送途中白白损失,城市分区停电、工业限电,乡村老旧线路还频繁起火。
单纯继续建电厂,根本解决不了这个问题。印度真正缺的是变电站、输电线路和高压设备,是一套能把电稳定送进居民区和工业园的系统。
光伏扩张也没有带来想象中的轻松。近些年来印度新增的电力装机规模里,光伏发电占比大约达到三分之二;白天光照充足的时候光伏出力充沛,而一旦太阳落山,这类电源的发电能力便会出现快速回落。
可偏偏印度工厂加大夜班生产力度,民众夜间制冷降温的用电需求也持续攀升,但储能相关配套建设进度严重滞后,电力供应只能依靠变电设施与输电系统超负荷勉强维持运转。
印度电力部门测算,未来三年高压变电设备、新能源配套电网等领域的缺口接近四成。两百多个电网改造和火电配套项目,因为核心零部件供应不足而停滞,部分变电站建设也只能暂缓。
即便一份项目规划方案构思得再完善出彩,倘若配套的相关设备没能及时落实到位,各项硬件条件无法跟上建设节奏,到头来也只会沦为华而不实的纸面工程。
印度其实也一直在多方摸索,并不是完全没有探寻过其他可行的替代方案,只是受各类现实条件制约,不少尝试最终没能收获理想的实际成效。
本土企业印度重型电气有限公司在国内高端电力设备市场占据重要位置,但生产能力、设备稳定性和交付效率都难以满足大型工程需求。其高压变压器故障概率被指约为中国同类产品的三倍,交付周期最长要等五年。
当下印度真正急缺的,并非陈列在展厅当中的各类样机产品,而是一套可在短短数月之内,完整落地设计、生产、物流运输、现场安装以及调试全流程的成熟成套解决方案。
虽说欧美手握成熟的相关企业技术方案,产品性能具备优势,可高昂的采购与运维成本,却超出了印度方面的承受能力,让其难以负担。成套设备溢价可能超过七成,印度还要面对财政吃紧、卢比波动和外汇储备压力。真要靠欧美方案大规模改造电网,工程还没完工,预算可能先被压垮。
中国设备的吸引力不只在价格低,更在于交付快、配套全、项目经验足。中国高压输电和特高压技术积累深厚,掌握大量核心专利,参与制定多项国际标准,设备已经出口到十多个国家和地区。
与之形成鲜明对比的是,印度在特高压领域仍存在明显短板,超过六成的特高压关键核心零部件无法实现自主供给,依旧高度依靠海外渠道进行进口采购。
这般进退两难的窘迫处境,其实在印度众多基建项目推进过程中早有发生,不少工程都曾遭遇过性质相近的棘手状况。
孟买地铁此前引进过来自中国的盾构设备,可中方技术人员的签证手续长期得不到审批,印度本地工人又没办法独立完成高难度的精密调试,即便设备已经运抵施工现场,整个项目依旧被耽搁了半年以上。机器可以买,配套的人才、经验和服务体系,却不是发一纸行政命令就能凭空造出来的。
这恰恰就是印度很难彻底挣脱对华供应链依赖的关键症结所在,多方现实因素交织束缚,使其想要完全摆脱相关依存关系存在不小的现实阻力。
仿制药出口规模很大,但原料药高度依靠中国供应;手机、家电可以在印度组装,核心零部件却要从海外采购;光伏装机增长很快,上游材料和关键设备仍然存在短板。
说得直白一点,很多所谓“印度制造”,更接近“印度组装”。把一家中国企业挡在门外,并不等于印度立刻拥有完整的产业链。原料、零部件、设备、技术人员和供应商体系,哪一环缺失,都会在项目推进时暴露出来。
嘴上可以讲脱钩,电网和产业链却不会配合演戏——真正决定合作能走多远的,从来不是口号,而是谁能把问题解决。
