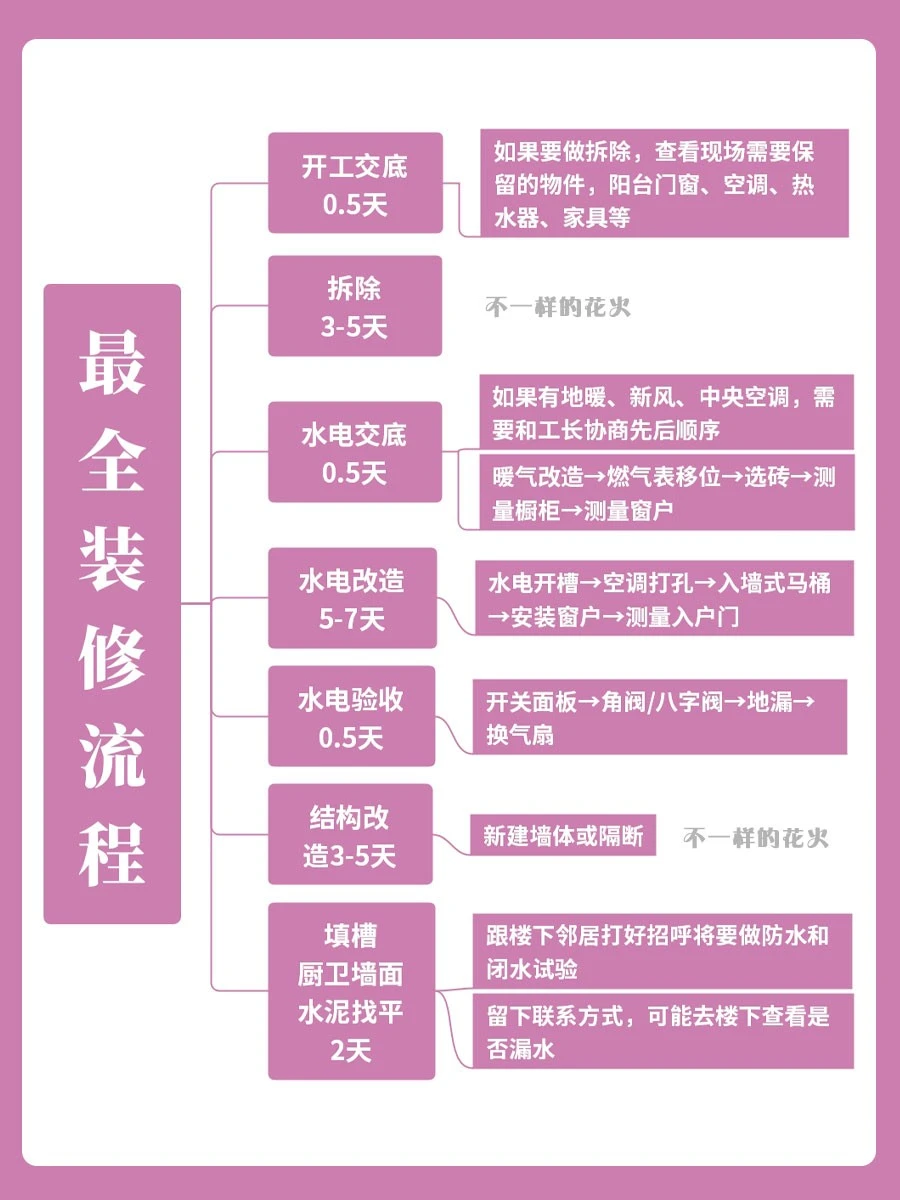

这里整理了一份装修流程表,附上每个工序需要花费的时间,准备装修的可以马克一下。
➡️1.开工交底 0.5天
如果要做拆除,查看现场需要保留的物件,阳台门窗、空调、热水器、家具等
➡️2.拆除 3-5天
➡️3.水电交底 0.5天
如果有地暖、新风、中央空调,需要和工长协商先后顺序
暖气改造→燃气表移位→选砖→测量橱柜→测量窗户
➡️4.水电改造 5-7天
水电开槽→空调打孔→入墙式马桶→安装窗户→测量入户门
➡️5.水电验收 0.5天
开关面板→角阀/八字阀→地漏→换气扇
➡️6.结构改造 3-5天
新建墙体或隔断
➡️7.填槽、厨卫墙面水泥找平 2天
跟楼下邻居打好招呼将要做防水和闭水试验
留下联系方式,去楼下查看是否漏水

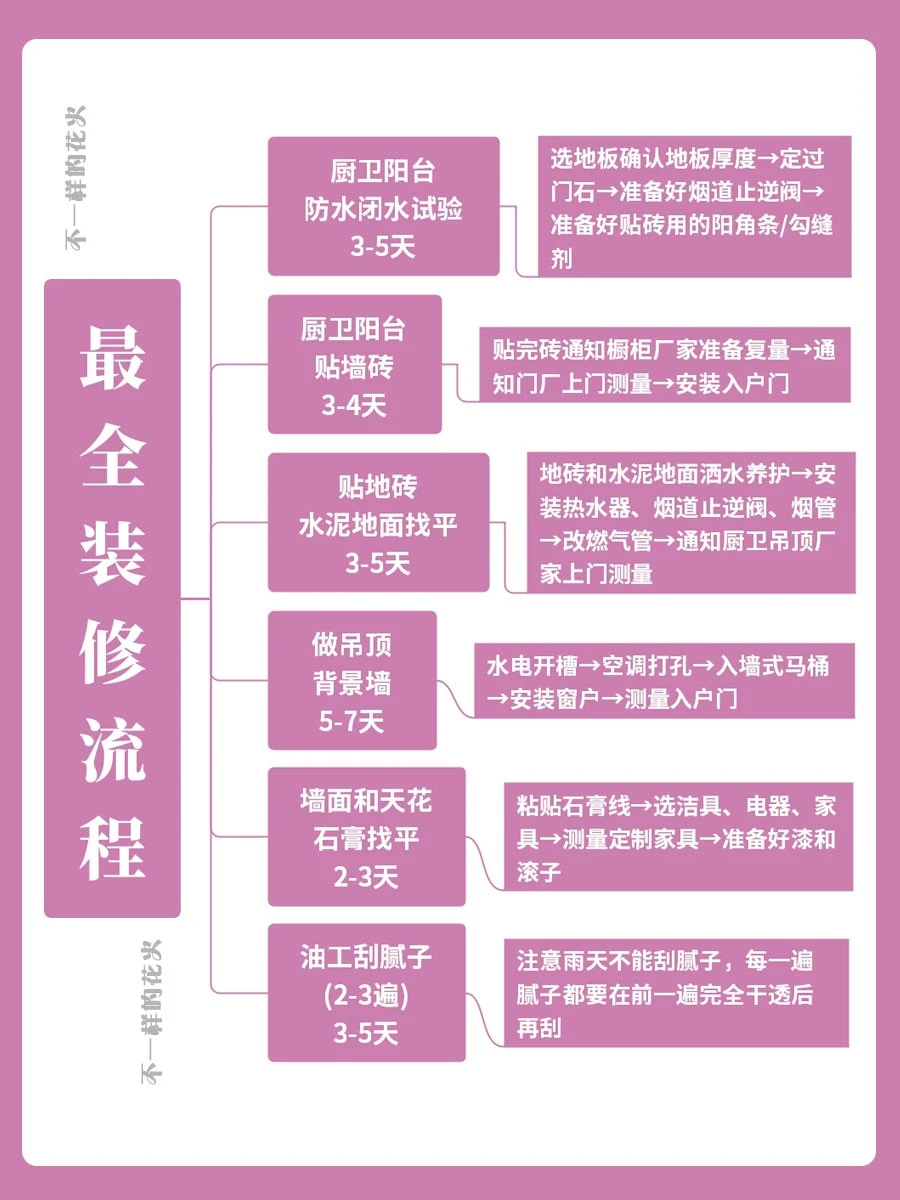

➡️8.厨卫阳台防水闭水试验 3-5天
选地板确认地板厚度→定过门石→准备好烟道止逆阀→准备好贴砖用的阳角条/勾缝剂
➡️9厨卫阳台贴墙砖 3-4天
贴完砖通知橱柜厂家准备复量→通知门厂上门测量→安装入户门
➡️10.贴地砖、水泥地面找平 3-5天
地砖和水泥地面洒水养护→安装热水器、烟道止逆阀、烟管→改燃气管→通知厨卫吊顶厂家上门测量
➡️11.做吊顶 、背景墙 5-7天
水电开槽→空调打孔→入墙式马桶→安装窗户→测量入户门
➡️12.墙面和天花石膏找平 2-3天
粘贴石膏线→选洁具、电器、家具→测量定制家具→准备好漆和滚子
➡️13.油工刮腻子(2-3遍) 3-5天
注意雨天不能刮腻子,每一遍腻子都要在前一遍完全干透后再刮

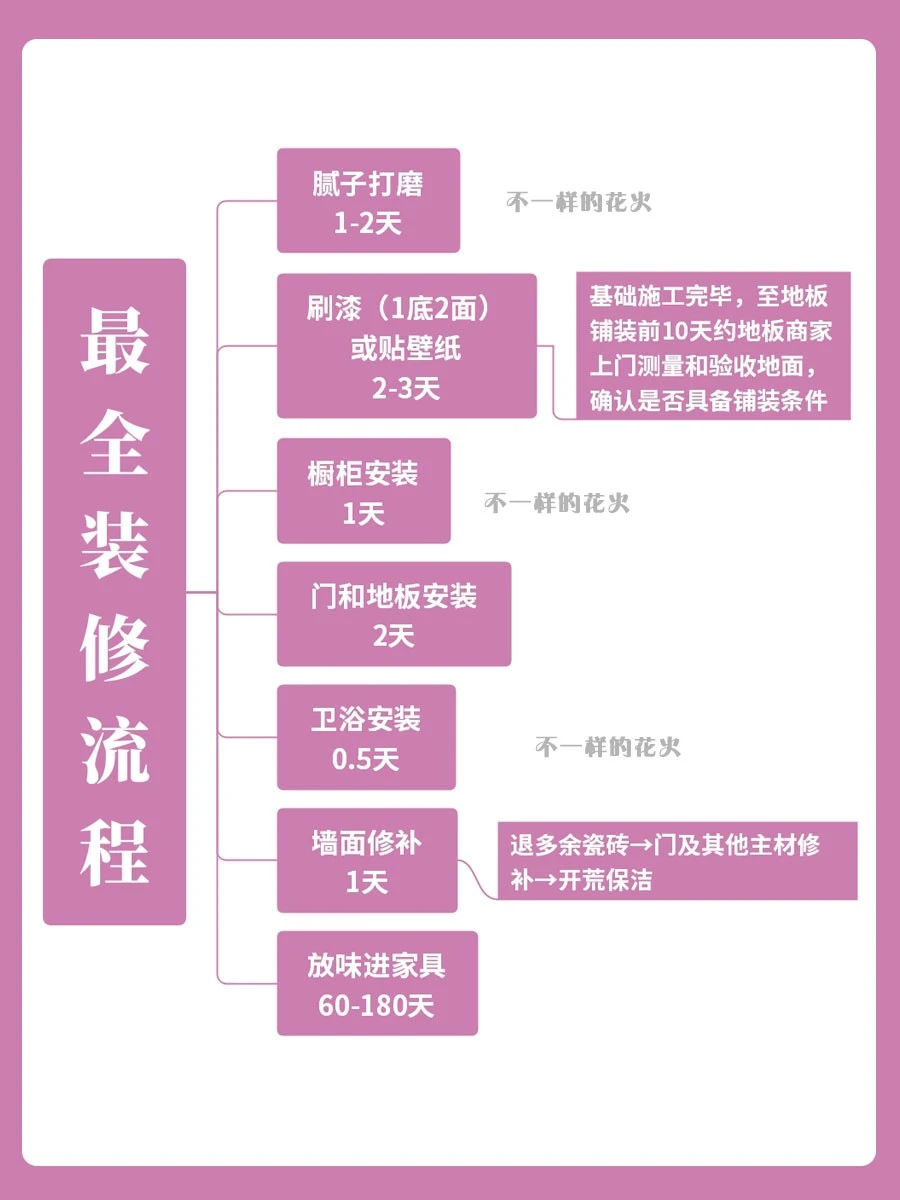

➡️14.腻子打磨 1-2天
➡️15.刷漆(1底2面)或贴壁纸 2-3天
基础施工完毕,至地板铺装前10天约地板商家上门测量和验收地面,确认是否具备铺装条件
➡️16.橱柜安装 1天
➡️17.门和地板安装2天
➡️18.卫浴安装0.5天
➡️19.墙面修补1天
退多余瓷砖→门及其他主材修补→开荒保洁
➡️20.放味进家具60-180天
