基础工况排查:明确烟囱结构类型、安装标高、筒壁直径,检测筒壁混凝土强度或钢材材质,标记裂缝、风化、锈蚀等病害区域,确保安装基面坚实无隐患;
平台方案设计:结合运维需求设计环形钢平台,选用 Q235B 型钢,设计承载力≥2.5kN/㎡,护栏高度≥1.2m,挡脚板高度≥18cm,采用 “化学锚栓 + 焊接” 双重固定方式,保障承载稳定;
合规标准对照:依据《钢结构工程施工质量验收标准》《建筑施工高处作业安全技术规范》,制定 “基面处理 + 锚固件安装 + 钢构件拼接 + 防腐防护” 一体化方案,明确锚固件植入深度≥180mm、焊缝高度≥8mm、防腐涂层耐盐雾≥1500 小时。
2. 安全与技术准备隔离与警示:烟囱底部 30 米范围设置双层硬质隔离区,悬挂 “高空作业、禁止入内”“钢平台安装、注意避让” 警示标识,夜间布设红色警示灯;作业区域下方铺设防坠物防护棚,外侧满挂密目安全网;
设备与人员保障:选用经检测合格的高空作业吊篮(配备双重防坠器、防风稳定系统)、汽车起重机,作业人员持高空作业证、焊工证、起重工证 “三证上岗”,岗前开展身体检查及专项培训;
技术交底:重点强调 “锚固件抗拔力≥25kN”“平台水平偏差≤3mm/m”“焊缝无损检测标准”,明确高空作业 “双钩安全带” 使用规范及恶劣天气应急处置流程。
3. 材料与设备保障核心材料:Q235B 型钢构件、花纹钢板、化学锚栓(M20×240mm)、环氧富锌底漆、氟碳防腐面漆、防水密封胶;
施工设备:高空作业吊篮、汽车起重机、直流焊机、超声波探伤仪、激光水平仪、扭矩扳手、拉拔试验仪;
防护用品:全身式双钩安全带、防毒面具、耐焊渣手套、防火毯、急救箱。
二、施工工序(一)前期处理表面清理:用高压水枪冲洗筒壁灰尘、工业粉尘,顽固污渍用中性清洁剂擦拭,打磨去除基面浮锈与松动附着物;
基面修复:对筒壁裂缝(≤3mm 用环氧封闭剂封堵,>3mm 用聚合物砂浆填充),养护 24 小时;混凝土基面涂刷界面剂,增强锚固件粘结力;
定位放线:用全站仪 + 激光水平仪精准标记平台安装基准线、锚固件钻孔位置,确保水平偏差≤3cm、环形平整度偏差≤5cm。
(二)核心安装施工1.锚固件安装按定位钻孔(深度≥200mm),清理孔内杂物后植入化学锚栓,固化 48 小时;采用扭矩扳手检测紧固度(扭矩值≥120N・m),拉拔试验抽检抗拔力,确保锚固牢固。

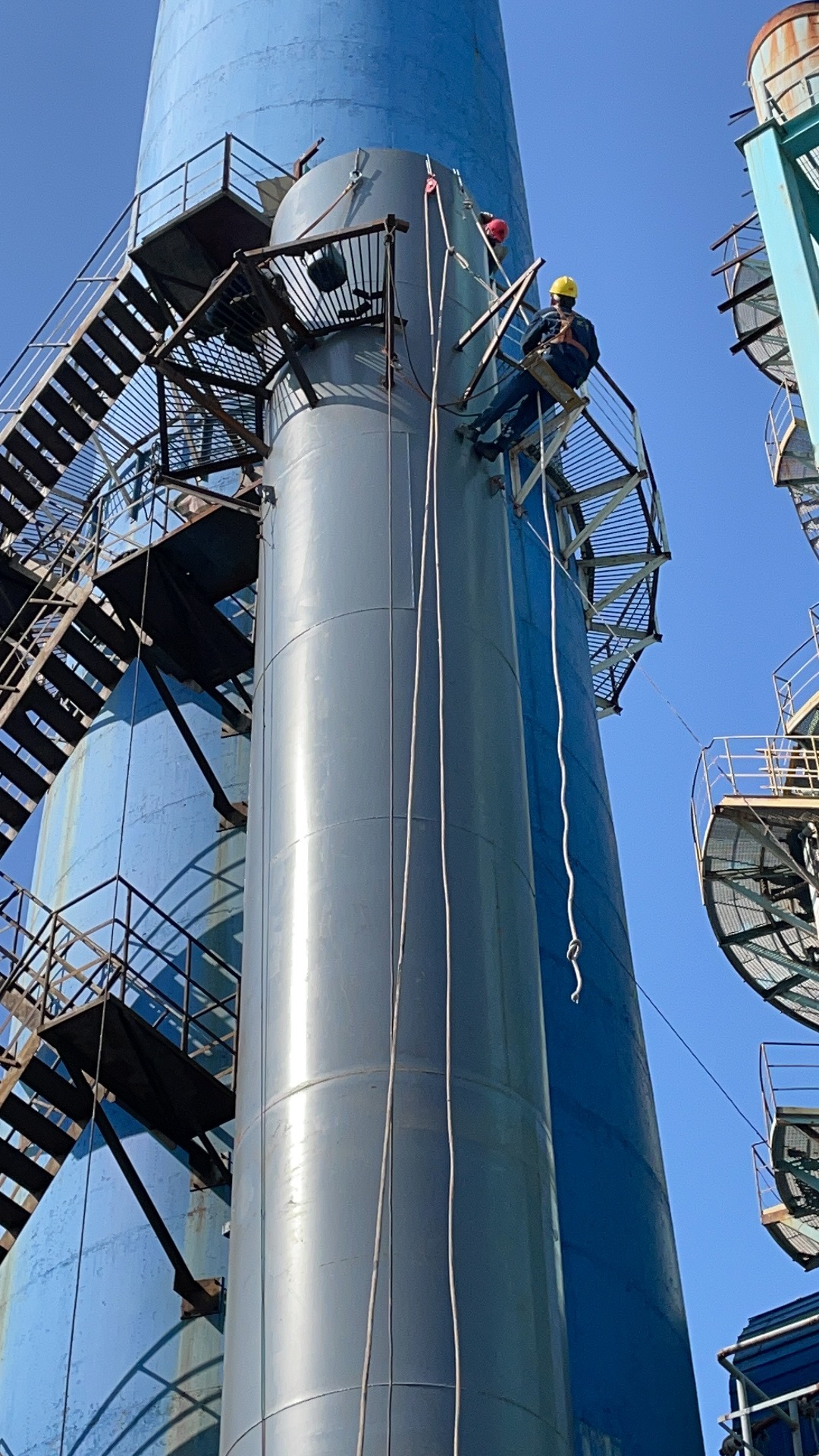

2.钢构件拼接与平台安装地面预拼接:按设计尺寸拼接主梁、次梁,双面满焊后用超声波探伤仪检测焊缝质量,确保无缺陷;
高空吊装固定:通过汽车起重机分段吊运钢构件,高空作业人员配合定位,采用 “焊接 + 螺栓加固” 连接,激光水平仪实时校准水平度;
平台板与护栏安装:铺设花纹钢板并焊接固定,安装护栏与挡脚板,确保护栏垂直度偏差≤2mm/m,防护到位;
承载力校验:采用沙袋加载测试(加载量为设计承载力 1.2 倍),静置 24 小时无变形、无松动,确认达标。
3.防腐防护施工喷砂除锈:对钢构件及焊接节点喷砂除锈至 Sa2.5 级,表面粗糙度 40-70μm;
分层涂漆:4 小时内涂刷环氧富锌底漆(干膜厚度≥80μm),固化后分 2 遍涂刷氟碳面漆(总厚度≥120μm);
密封处理:对平台与筒壁连接处、焊缝缝隙填充防水密封胶,防止雨水渗入。
