手续办理与风险评估:办理《高空作业许可证》《动火作业许可证》(焊接维修时),委托专业机构检测冷却塔结构稳定性(重点核查爬梯固定点位的筒壁强度);联合运维部门全面排查爬梯故障(如踏步锈蚀、护笼变形、支架松动、防腐层脱落),明确维修范围(局部更换 / 整体加固 / 防腐翻新);编制专项维修方案,明确维修工艺(焊接参数、防腐标准)、安全防护措施,报建设单位、监理单位审批。

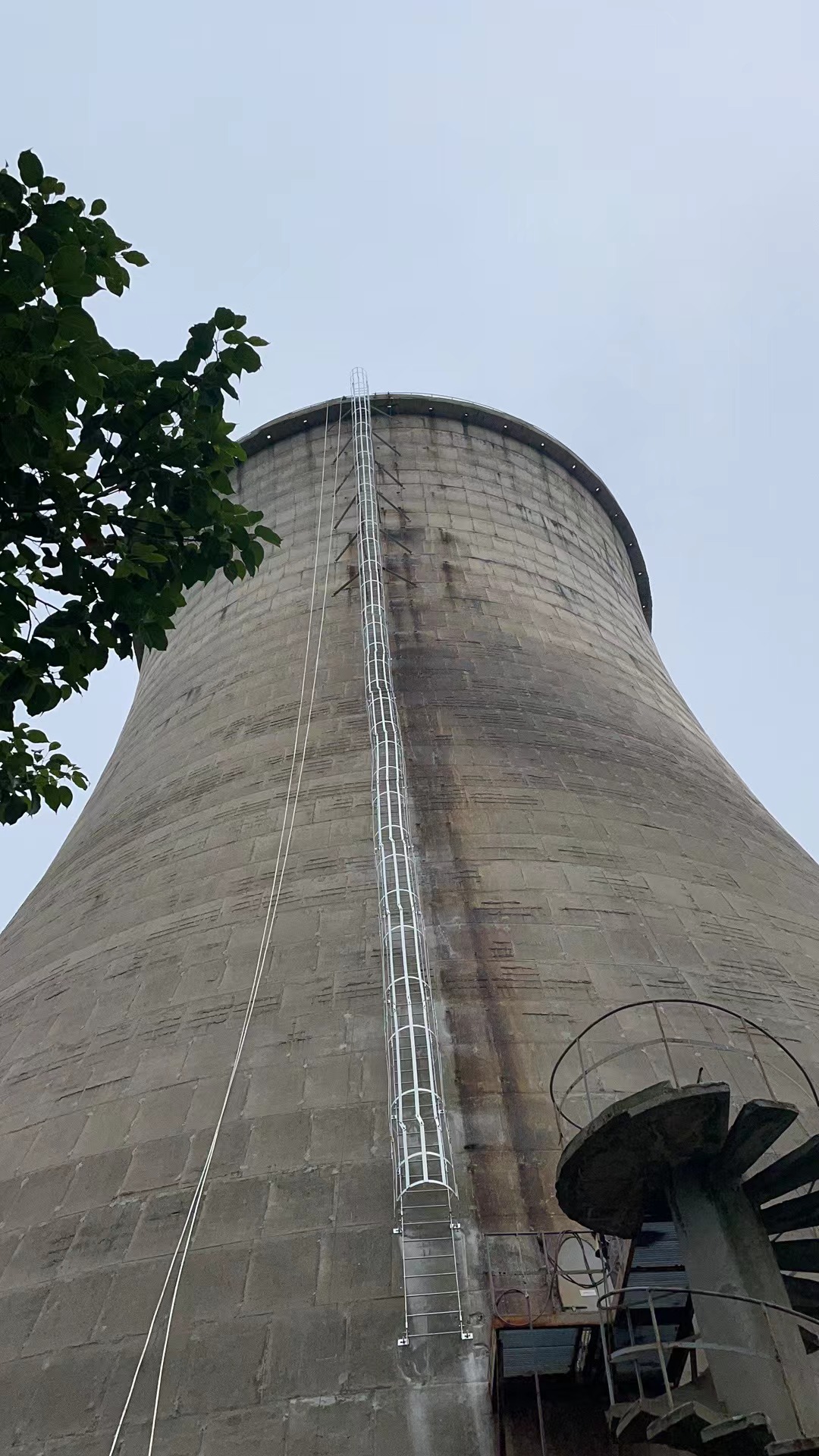

技术勘察与参数确认:用全站仪校准爬梯垂直度(允许偏差≤2mm/m),测量踏步间距(标准 300-350mm)、护笼尺寸(高度≥1.2m,横杆间距≤300mm);记录爬梯材质(Q235B / 不锈钢)、固定方式(膨胀螺栓 / 预埋焊接),标记锈蚀、破损部位,拍摄现状照片建立维修前后对比档案。
(二)材料与设备筹备材料选型与验收:选用适配户外高湿环境的材料,踏步、护笼选用 Q235B 镀锌件(锌层厚度≥85μm)或 304 不锈钢(腐蚀严重区域),螺栓选用不锈钢膨胀螺栓(嵌入深度≥100mm);防腐材料选用环氧富锌底漆(干膜厚度≥60μm)+ 丙烯酸聚氨酯面漆(干膜厚度≥80μm);所有材料进场前核验合格证,抽样检测镀锌层附着力、螺栓抗拉强度,确保符合安全标准。
设备调试与检查:配备高空作业设备(蜘蛛车 / 吊篮,额定荷载≥200kg,双防坠器)、维修工具(角磨机、电焊机、扭矩扳手)、防护工具(防滑鞋、防冲击面罩);调试高空设备制动系统,检查电焊机电流稳定性、扭矩扳手精度,确保设备无安全隐患。
(三)人员与现场筹备人员培训与交底:挑选持《高空作业证》《焊工证》、3 年以上爬梯维修经验的施工队,培训高空作业规范(双钩安全带佩戴、工具防坠落)、焊接工艺标准(焊缝高度≥6mm)、防腐施工要点;明确岗位职责(高空维修组、地面监护组、质量检测组),强调 “先检测、后维修,不达标不推进” 原则。
现场布置与防护:在冷却塔周边 30m 划定警戒区,设置硬质围挡与警示标识;搭建安全网(爬梯下方全覆盖),配备急救箱(含高空坠落、焊接灼伤急救物资)、干粉灭火器;清理爬梯周边杂物,确保作业通道畅通。
二、施工工序(一)安全管控:全程无死角高空作业安全:作业人员系双钩安全带(高挂低用,挂钩固定在独立锚点),携带工具用带绳工具袋,严禁抛掷;每日检查高空设备(吊篮钢丝绳磨损量≤10%、防坠器灵敏),蜘蛛车支腿垫钢板防沉降;遇 5 级以上大风、雷雨、高温 / 低温天气立即停工,地面监护员每 5 分钟与高空人员沟通一次。
动火与操作安全:焊接作业前清理周边易燃物,铺设防火毯,专人监护;动火后确认无余火方可撤离;拆卸旧部件时轻拿轻放,避免坠落伤人;安装新部件时确保受力均匀,不违规敲击筒壁。
(二)核心维修工序故障部件拆除与清理:用角磨机切割锈蚀严重的踏步、护笼,拆除松动螺栓(记录位置与规格);清理爬梯固定支架表面锈蚀(至 Sa2.5 级),用高压水枪冲洗爬梯表面灰尘、油污,自然晾干至含水率≤8%。
部件更换与加固:
踏步维修:更换锈蚀、变形的踏步,新踏步与支架满焊固定(焊缝长度≥50mm),确保踏步水平(偏差≤1mm/m)、表面防滑条纹清晰;
护笼修复:校正变形护笼,补焊断裂横杆,更换缺失部件,确保护笼与梯梁连接牢固(无晃动),横杆间距均匀;
支架加固:对松动的固定支架,重新焊接或更换膨胀螺栓(每处支架≥2 颗螺栓),焊缝补涂防腐漆,增强受力稳定性。
防腐翻新:按 “底漆涂刷→面漆涂刷” 流程施工,用滚筒 + 毛刷结合方式,确保涂层均匀无漏涂;焊接部位、锈蚀修补处重点涂刷,总干膜厚度≥140μm;防腐层干燥后(常温 24 小时),检查无流挂、针孔即为合格。
三、关键风险规避防止爬梯松动脱落:严格把控螺栓安装深度与扭矩,焊接部位满焊,避免固定点虚接;
规避高空安全事故:高空设备每日检测,作业人员全程合规防护,杜绝违规操作;
避免防腐失效:彻底清理锈蚀表面,按规范涂刷防腐层,重点处理焊接破损部位,增强耐腐性。
