山村城中村改造项目首期安置房周边配套道路项目位于广州市荔湾区山村城中村改造项目南部,葵蓬涌西、北侧、广钢铁路北侧。

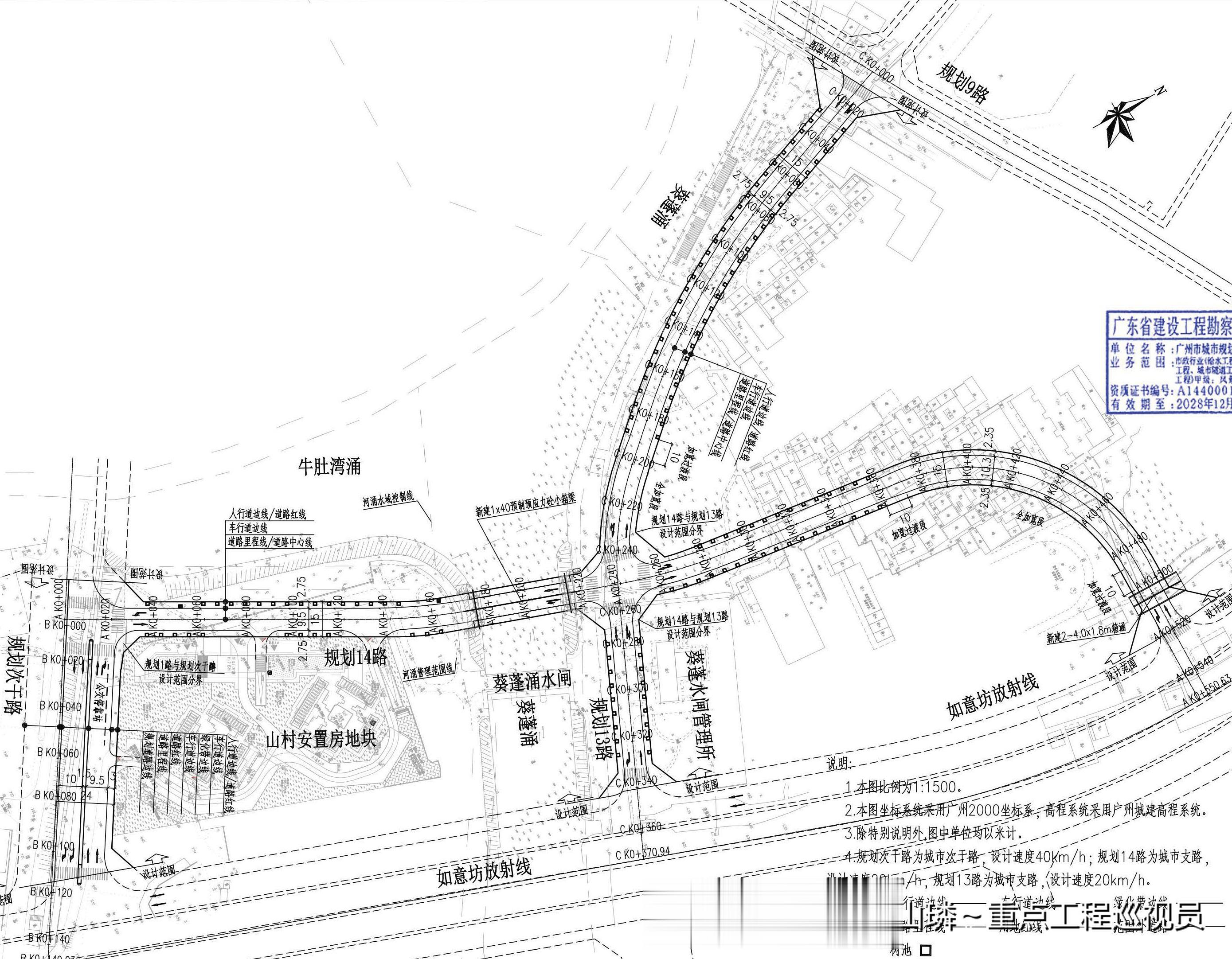

本项目包含荔湾区山村城中村改造项目首期安置房周边的三条配套道路,道路总长约971m,分别为规划14路、规划次干路、规划13路。

规划14路为城市支路,长约518m,标准红线宽度为15m,含一座跨涌桥。

规划次干路为城市次干路,长约113m,规划红线宽度为40m,本项目用地红线内的道路红线宽约24m。

规划13路为城市支路,长约340m,规划红线标准宽度为15m。
建设内容:道路工程、桥梁工程、交通工程、排水工程、给水工程、电力管沟工程、照明工程、外电工程、通信工程、燃气工程、海绵城市、绿化工程、小型综合管廊等。

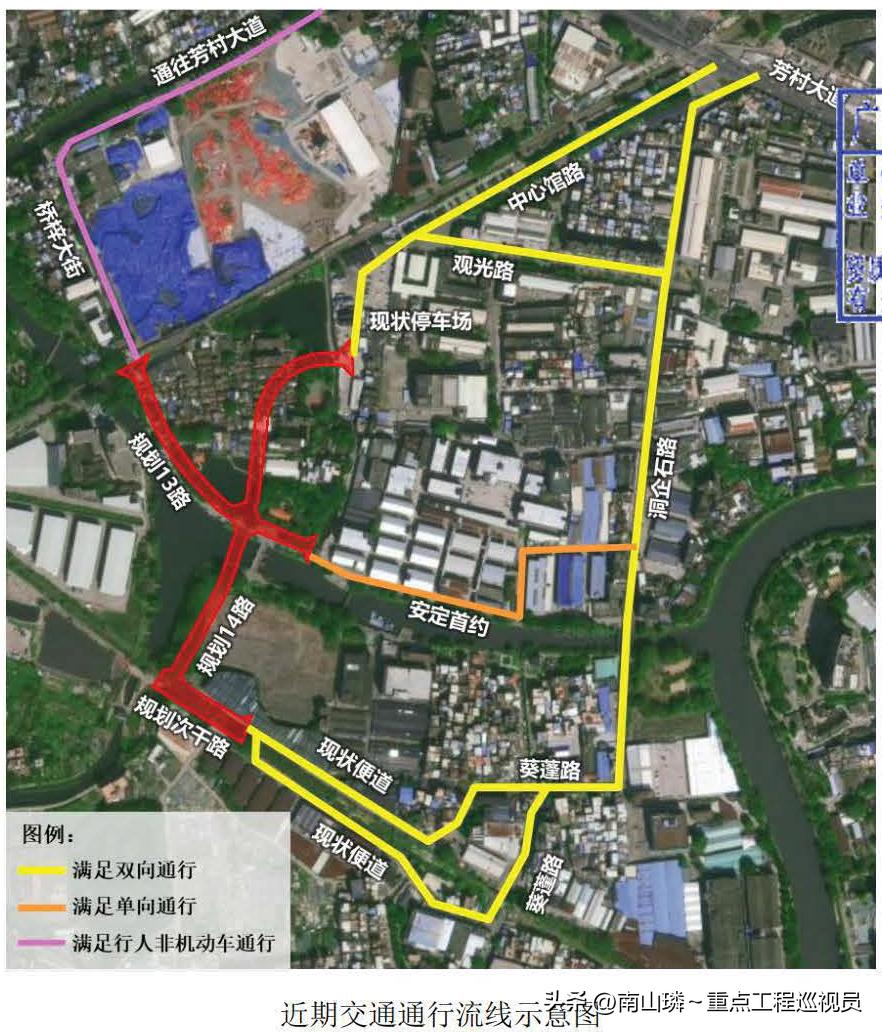

根据现行控规, 规划范围骨架路网形成" 三横两纵" 结构, 其中"三横"为芳村大道中、规划次干路l 、规划次干路: "两纵"为如意坊放射线、洞企石路。项目周边规划较现状新增的主要干道为广佛出口放射线、如意坊放射线, 路网贯通性增强。

本招标项目暂定总投资约8499.92万元,其中:工程费用约5938.28万元,工程建设其他费用约1120.61万元,预备费约342.94万元。

本次招标范围最高投标总限价为人民币6222.189838万元,其中:建安工程费最高投标限价为人民币6138.28028万元;设计费最高投标限价为人民币83.909558万元;
项目计划工期总日历天数:234天,其中施工工期为214日历天(其中第一批次(规划14路肠衣厂安置房西边道路)施工工期为93日历天;第二批次(葵蓬涌跨涌桥及规划14路北段)施工工期为185日历天;第三批次(规划次干路)施工工期为183日历天;第四批次(规划13路)施工工期为183日历天。开工日期暂定2026年7月30日,具体以发包人书面通知为准。工期总日历天数与设计、施工等各分项计划开竣工日期计算的工期天数不一致的,以工期总日历天数为准。

目前,荔湾区山村城中村改造项目首期安置房周边配套道路项目正在进行设计施工总承包公开招标。
