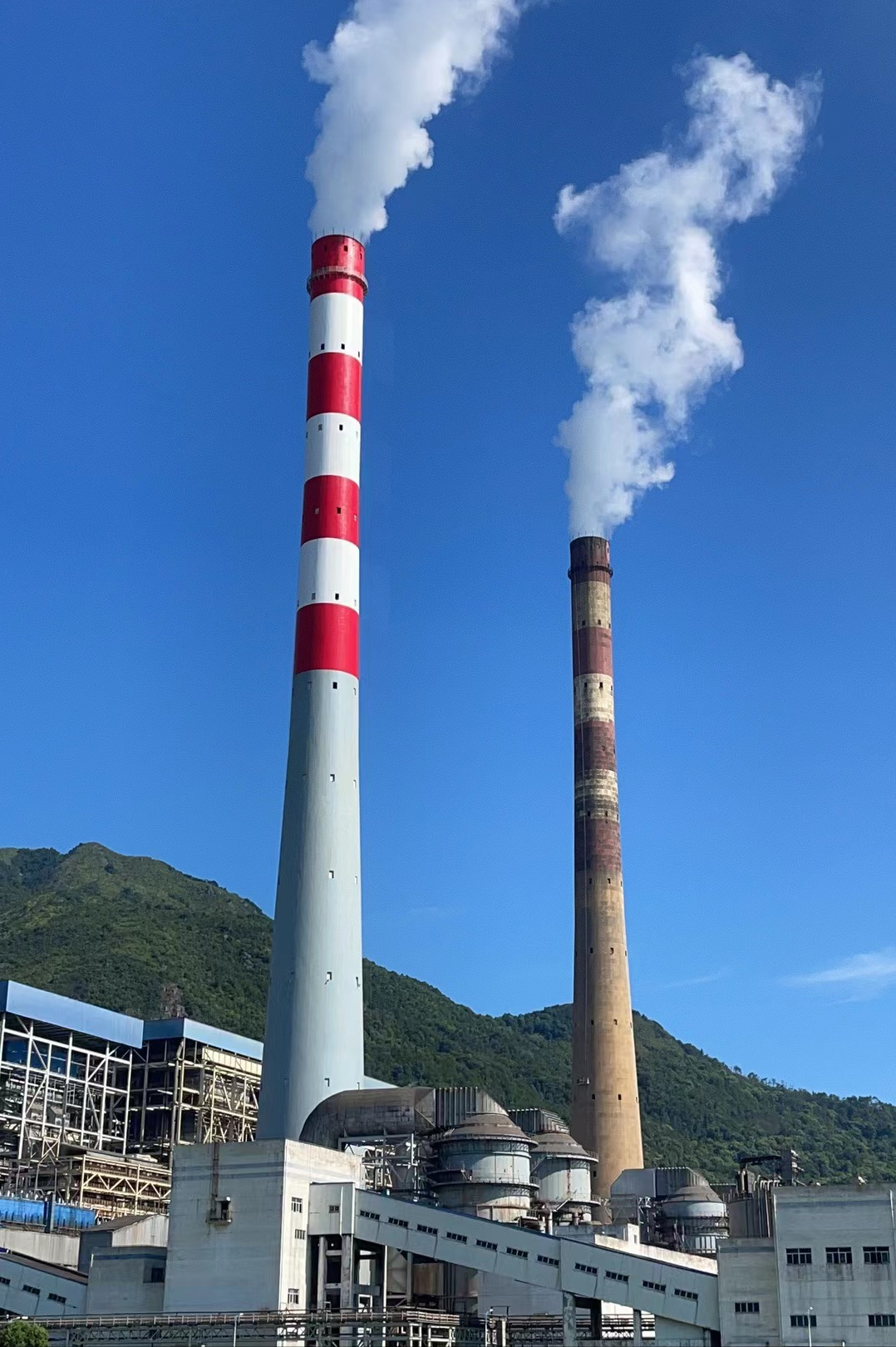

烟囱航空标志改造翻新项目正式竣工 明晰通航标识

一、施工前:精准筹备,筑牢改造基础(一)合规与方案筹备手续办理与标准对接:先办理《高空作业许可证》《电气作业许可证》(涉
一、施工前:精准筹备,筑牢改造基础(一)合规与方案筹备

手续办理与标准对接:先办理《高空作业许可证》《电气作业许可证》(涉及障碍灯改造),若需动火(支架焊接)需额外办理动火许可;联合民航管理部门、建设单位明确改造标准 —— 航标漆需符合 “高可见度、耐候性” 要求(常用红白 / 黄黑相间配色,色值需匹配 GB/T 31439-2015 标准),航空障碍灯需按烟囱高度确定类型(高度>150m 配高光强障碍灯,50-150m 配中光强障碍灯,<50m 配低光强障碍灯),标识牌需标注烟囱高度、所属单位等信息;编制专项改造方案,明确航标漆涂刷范围、障碍灯安装间距、施工顺序及安全防护措施,报建设单位、民航监管部门审批。

现场勘察与数据留存:用全站仪检测烟囱垂直度(确保航标漆涂刷平整无偏差),标记航标漆原有分色线、障碍灯安装点位;用漆膜测厚仪检测旧航标漆厚度、附着力(若附着力≤3MPa 或褪色率>40% 需整体铲除),用专业仪器排查旧障碍灯故障(如光源损坏、线路老化、闪光不同步);拍摄烟囱现状照片,记录旧航标漆色值、障碍灯型号、标识牌位置,建立 “改造前后对比档案”,为后期验收提供依据。

(二)材料与设备筹备

材料选型与验收:航标漆:选用航空专用耐候防腐漆,底漆选环氧富锌底漆(干膜厚度≥60μm,增强附着力),面漆选丙烯酸聚氨酯航标漆(红白 / 黄黑配色,干膜厚度≥80μm,耐候性≥8 年,光泽度≥60%),色值需经色差仪校准(红色色值符合 RAL 3020,白色符合 RAL 9003,黄色符合 RAL 1023);航空障碍灯:选用 IP67 级以上防水防尘灯具,高光强障碍灯闪光频率 20-60 次 / 分钟、光强≥20000cd,中光强障碍灯闪光频率 40-60 次 / 分钟、光强≥2000cd,配套耐老化电缆(绝缘等级≥1kV)、不锈钢安装支架;标识牌:选用 304 不锈钢材质(厚度≥1.5mm),表面做防腐喷涂,文字采用反光油墨(夜间可视距离≥500m);

所有材料进场前核验出厂合格证、民航检测报告,抽样测试 —— 航标漆需做耐老化试验(模拟 5000h 紫外线照射,褪色率≤15%),障碍灯需测试闪光频率、光强及防水性能,确保符合标准。

设备调试与检查:配备高空作业设备(蜘蛛车 / 吊篮,额定荷载≥200kg,加装双防坠器、防护栏高度≥1.2m)、航标漆施工工具(无气喷涂机、滚筒、毛刷,喷涂机压力调节至 18-25MPa 确保雾化均匀)、电气工具(万用表、绝缘电阻表、压线钳)、测量工具(激光投线仪、色差仪、漆膜测厚仪);施工前调试设备 —— 检查蜘蛛车支腿稳定性、喷涂机管路密封性,测试激光投线仪精度(确保航标分色线平直),检测电气工具绝缘性,避免设备故障影响施工。

(三)人员与现场筹备

人员培训与交底:挑选持《高空作业证》《电工证》、有航空标志施工经验的团队,组织岗前培训 —— 重点讲解航标漆涂刷工艺(分色线平直度控制、涂层厚度要求)、障碍灯安装标准(间距偏差≤50mm、接线防水处理)、民航安全规范(禁止在航班起降高峰时段施工);开展技术交底会,发放《改造作业指导书》,明确分工:高空作业组负责航标漆涂刷、障碍灯安装,电工组负责障碍灯接线调试,安全监护组负责现场安全管控,环保组负责粉尘、废料处理。

现场防护与布置:在烟囱周边 30m 范围内划定警戒区,设置 2.5m 高硬质围挡,悬挂 “高空作业禁止入内”“航空标志施工,注意安全” 警示标识;在围挡内侧铺设防尘布(收集航标漆打磨粉尘)、防渗漏土工膜(收集清洗废水);搭建临时材料堆放区(距警戒区≥10m,分类存放航标漆、障碍灯),配备急救箱(含高空坠落急救物资、化学灼伤药膏)、干粉灭火器(每 20㎡1 具),制定高空坠落、电气短路、火灾应急预案并组织演练。

二、施工步骤(一)安全与环保管控

高空作业安全:每日施工前检查高空设备 —— 吊篮钢丝绳磨损量≤10%、防坠器灵敏有效,蜘蛛车支腿下方垫钢板(避免地面沉降);作业人员必须系双钩安全带(高挂低用,挂钩分别固定在不同锚点)、穿防滑鞋,携带工具用带绳工具袋,严禁抛掷;作业半径内禁止站人,地面监护员需实时观察高空状态,保持对讲机通讯畅通(每 5 分钟沟通一次);遇 5 级以上大风、雷雨、大雾(能见度<100m)或航班起降高峰时段,立即停工。

电气与动火安全:障碍灯安装接线前,断开总电源并挂 “禁止合闸” 标识,用万用表确认无电;接线时佩戴绝缘手套,电缆接头做 “防水胶带 + 热缩管” 双重密封(避免雨水渗入短路);若需焊接障碍灯支架,需清理周边易燃物(如航标漆桶、防尘布),配备专人监护,动火结束后确认无余火方可撤离。

环保管控:旧航标漆打磨时开启移动式吸尘器(粉尘收集率≥90%),打磨人员佩戴 N95 级防尘口罩;航标漆调和需在密闭容器内进行,避免溶剂挥发污染空气;清洗工具的废水经沉淀池处理(加中和剂调节 pH 值至 6-9)后排放,禁止直接流入土壤;废弃漆桶、旧障碍灯等废料分类存放,废弃漆桶交由有资质单位处置,旧障碍灯可回收部件单独存放。

(二)核心改造工序1. 旧标志拆除与基面处理

旧航标漆铲除:对褪色、脱落的旧航标漆,用角磨机配合钢丝刷铲除(混凝土烟囱避免损伤基材,砖烟囱避免破坏砖体表面),局部顽固旧漆用喷砂设备处理(压力≤0.5MPa,砂粒选用石英砂,避免划伤筒壁);铲除后用高压水枪(水压 2-3MPa)冲洗基面,去除浮灰、油污,自然晾干至含水率≤8%(用含水率仪检测)。

旧障碍灯拆除:先断开旧障碍灯电源,拆除固定螺栓,小心取下灯具(避免拉扯线路),记录旧线路走向(拍照留存);拆除老化线路、锈蚀支架,用砂纸打磨支架安装点位,补涂环氧富锌底漆(干膜厚度≥60μm),防止后期锈蚀。

基面缺陷修复:对筒壁裂缝(宽度<0.3mm),用环氧腻子填补平整并打磨光滑;对局部蜂窝麻面、砖体酥化区域,用聚合物水泥砂浆分层填补(每层厚度≤10mm,压实无气泡),养护 7 天后打磨平整,确保基面平整度偏差≤3mm/m(用靠尺检测)。

2. 航标漆涂刷

分色线定位:用激光投线仪按设计高度弹出航标分色线(通常每 20-30m 为一个色段,红白 / 黄黑交替),每 5m 设置一个定位点,用胶带粘贴分色边界(确保线条平直,偏差≤2mm/m);定位后需经建设单位、监理单位确认,避免分色高度不符合民航标准。

分层涂刷:底漆涂刷:用无气喷涂机喷涂环氧富锌底漆,喷涂顺序 “自下而上、分段推进”(每段高度 5-8m),用湿膜测厚仪实时监测厚度(湿膜≥80μm,对应干膜≥60μm);边角、爬梯连接处用毛刷补刷,确保无漏涂、针孔,底漆干燥 24 小时(常温下)后进入下一道工序。面漆涂刷:按分色线喷涂丙烯酸聚氨酯航标漆,先涂浅色(白 / 黄),再涂深色(红 / 黑),避免深色漆污染浅色区域;每道面漆湿膜厚度≥110μm(干膜≥80μm),分 2 遍涂刷(间隔 24 小时),总干膜厚度≥160μm;涂刷过程中用色差仪实时校准色值(与标准色卡偏差≤ΔE2),用激光投线仪检查分色线平直度,发现偏差立即调整;面漆干燥后撕去分色胶带,用砂纸轻磨胶带边缘,确保线条整齐无毛刺。

3. 航空障碍灯与标识牌改造

障碍灯安装:按设计间距安装不锈钢支架,支架用膨胀螺栓固定,确保支架平整、无晃动;将障碍灯固定在支架上,调整灯具角度,固定螺栓需加防松垫片,避免大风导致松动。

线路铺设与调试:沿烟囱筒壁铺设耐老化电缆,用卡箍固定,避免电缆随风摆动磨损;按旧线路走向接线,火线、零线、地线区分清晰,接头做双重防水处理;接通电源后,测试障碍灯闪光频率、光强,确保同高度障碍灯闪光同步;连续试运行 2 小时,观察无闪烁、无熄灭现象后,再进行下一盏安装。

标识牌安装:在烟囱底部醒目位置安装不锈钢标识牌,用膨胀螺栓固定,标识牌表面清洁无污渍,反光文字清晰可辨。

三、安全注意事项

防止民航标准不符:改造前严格对接民航管理部门,明确航标漆色值、障碍灯类型等标准,施工中实时用专业仪器校准,验收邀请民航代表参与,避免因标准偏差导致返工;

规避高空与电气事故:高空设备每日检查,作业人员全程合规防护;电气作业严格执行 “断电 - 验电 - 接线” 流程,接头做好防水处理,杜绝高空坠落与短路风险;

避免环境与航班影响:提前与周边居民、机场沟通施工时间,避开航班起降高峰,做好粉尘、溶剂挥发管控,减少投诉与民航安全隐患。
