1.旧设施拆除:用角磨机切断旧围栏立柱与基础的连接焊缝或拆卸螺栓,用吊装葫芦将旧围栏、防护网缓慢吊至地面,禁止高空抛掷;对破损严重的基础进行破除,清理残渣与杂物;
2.表面清理:用高压水枪(水压 0.6MPa)冲洗冷却塔周边安装基面灰尘、工业粉尘、污垢,用钢丝刷清除基础表面浮锈与松动附着物;
3.基础加固:对破损基础浇筑 C30 钢筋混凝土进行修复,养护 7 天后,按设计间距(≤2m)用全站仪定位立柱安装位置,弹墨线标记,确保安装精度。

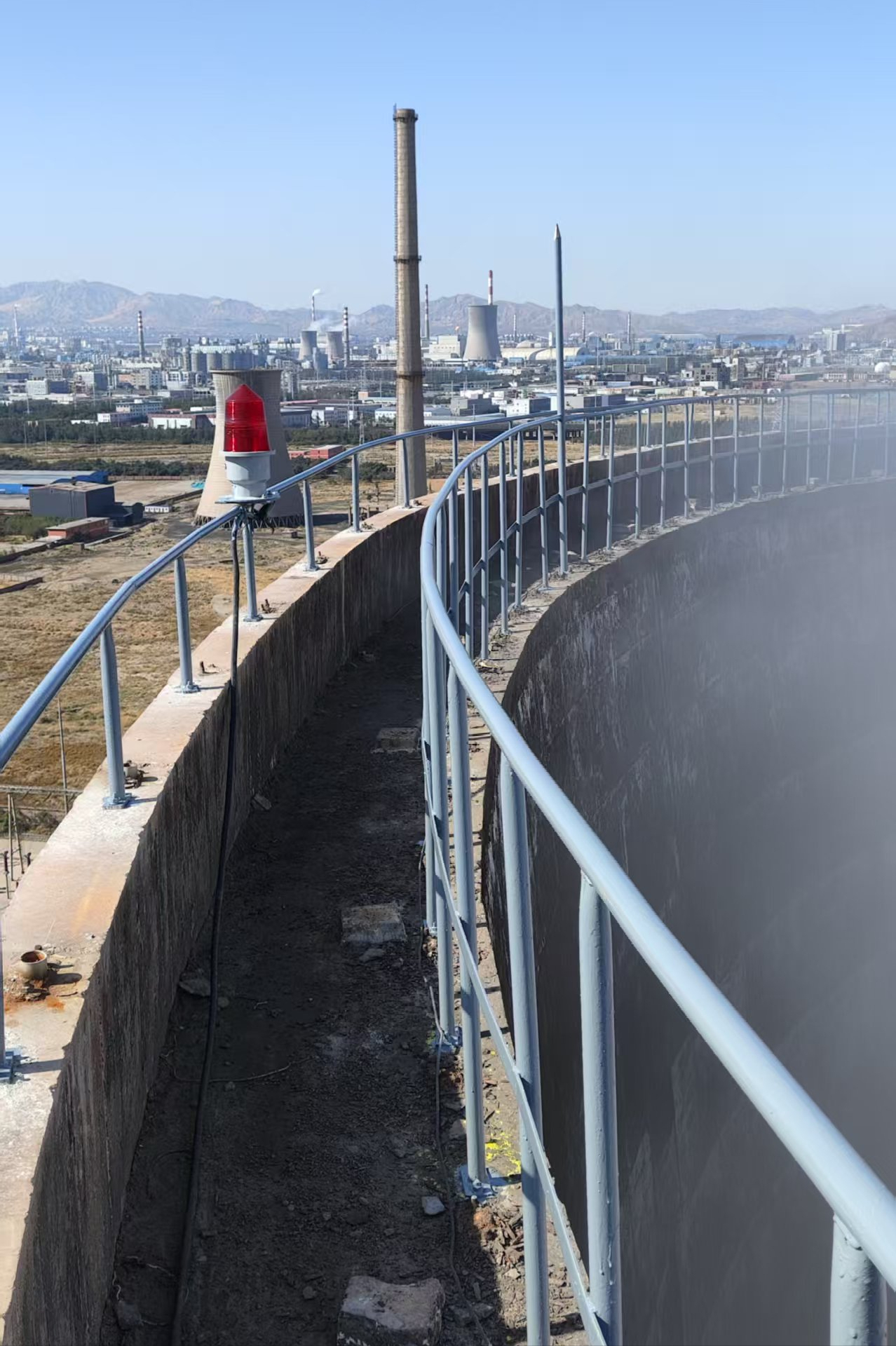

二、新围栏与防护网安装1.围栏安装立柱固定:按定位标记开挖立柱基础坑(深度≥50cm),放入立柱后浇筑 C30 钢筋混凝土固定,养护 7 天;用水平仪校准立柱垂直度(偏差≤3mm/m),确保立柱高度一致(≥1.2m);
横杆焊接:立柱养护完成后,将不锈钢横杆与立柱采用 “双面满焊” 工艺焊接,横杆间距≤50cm,焊缝高度≥6mm,焊后清除焊渣并打磨光滑,无尖锐毛刺;
防腐处理:对焊接节点进行喷砂除锈(Sa2.5 级),涂刷环氧富锌底漆(干膜厚度≥80μm),固化后涂刷氟碳面漆(干膜厚度≥60μm),增强防腐能力。
2.防护网安装裁剪与固定:根据围栏实际尺寸裁剪高强度镀锌防护网,确保覆盖无死角;防护网与围栏横杆、立柱采用不锈钢螺栓固定,螺栓间距≤30cm,拧紧扭矩值控制在 80-100N・m;
张紧度调整:安装过程中用拉力器检测防护网张紧度,确保无松弛、下垂(偏差≤5cm),网孔排列整齐,无扭曲变形;
边缘处理:对防护网边缘进行打磨,去除尖锐毛刺,用不锈钢包边条包裹,防止划伤作业人员。
三、细节强化与整体调试1.节点加固:在围栏转角、立柱与横杆连接处增设加劲板(厚度 8mm),焊接固定,增强结构稳定性;对所有螺栓连接处添加防松垫圈,确保长期使用不松动;
2.防护高度复核:用卷尺检测围栏总高度(≥1.2m),确保符合高空作业安全规范;检查防护网与地面间隙(≤10cm),避免杂物侵入或人员误闯;
3.整体测试:通过人工推拉、外力冲击(模拟风力冲击)测试围栏与防护网牢固度,无晃动、变形,防护功能有效。
