当前全球已公布的商业化聚变项目资本开支已近2000亿元。未来5年,随着国内外多个大型聚变项目进入工程实施与设备招标周期,产业链将迎来实质性订单转化机遇。中信证券预计,2030-2035年间全球核聚变装置市场规模有望达2.26万亿元。曾被戏称为“永远还有50年”的核聚变,正在以远超预期的速度从实验室走向工程化与商业化。
第一章——行业共振

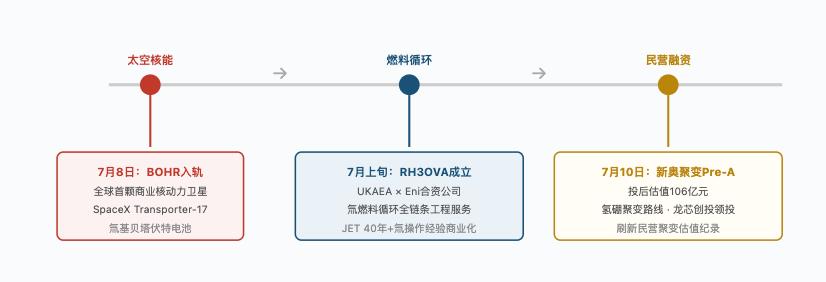

核聚变行业出现了三个来自完全不同维度的信号,但它们在时间轴上高度重合。这不是巧合——当太空核能、燃料循环、民营融资三条线同时出现里程碑式进展,说明这个行业已经从"个别突破"进入了"系统性加速"阶段。
①信号一:全球首颗商业核动力卫星入轨——太空核能商业化破冰
7月,SpaceX"运输者-17"拼车任务将81颗微小卫星送入轨道。其中一颗名为BOHR的立方星,成为人类历史上首颗正式投入商业部署的核动力卫星。这颗卫星搭载的并非传统核反应堆,而是City Labs公司自研的贝塔伏特核电池(Betavoltaic Battery)——一种基于辐射伏特效应的微型静态核电源,以封装在金属氢化物基质中的氚为燃料,通过β衰变释放高能电子,经由特制半导体结构直接转化为直流电。
这个事件有三个层次的增量信息值得拆解。第一层:技术意义。贝塔伏特电池没有链式裂变反应、没有运动部件、运行寿命可达十年级——这意味着太空核能从政府航天任务专属正在走向小型化、商业化和大众化。第二层:产业链传导。BOHR的核电池核心燃料是氚,而氚正是当前主流核聚变路线(氘-氚聚变)的关键燃料之一——太空核能商业化对氚供应链的拉动效应,与聚变产业的燃料需求形成了交叉验证。第三层:政策信号。City Labs已入选美国DARPA"辐射转电能"(Rads to Watts)项目,表明美国军方正在为核能小型化提供资金和技术背书。

②信号二:氚燃料循环商业化——从"科研课题"变成"国家战略能力"
英国原子能管理局(UKAEA)与意大利能源巨头Eni成立的合资公司RH3OVA,可能是2026年下半年最具战略纵深意义的聚变产业事件。这家公司的定位极其精准:为全球聚变行业提供氚燃料循环全链条的专业工程与咨询服务——从可行性研究、系统设计到部署和运营支持。
从产业逻辑看,RH3OVA的成立释放了三个清晰信号:第一,氚供应链正在从"学术研究"变成"独立赛道"——先解决燃料问题,才能谈商业发电;第二,传统能源巨头(Eni是全球前十的综合能源集团)正在用真金白银为聚变投票——Eni此前已参与CFS三轮融资;第三,英国正在利用JET遗产打造氚循环领域的全球标准制定者地位,这类似于"卖铲子给淘金者"的策略——不管哪家公司的聚变装置先跑通,都需要氚循环方案。
③信号三:融资提速——民营聚变进入"百亿估值"时代
2026年以来,中国可控核聚变赛道的融资速度可以用"炸裂"来形容。1月,星环聚能完成10亿元A轮融资,刷新国内民营聚变单笔融资纪录。7月2日,星核聚变(仿星器路线)完成8.3亿元种子轮融资,24家机构联合投资,投后估值28.3亿元,刷新种子轮纪录。7月10日,新奥聚变(氢硼聚变路线)完成Pre-A轮融资,投后估值达到106亿元。

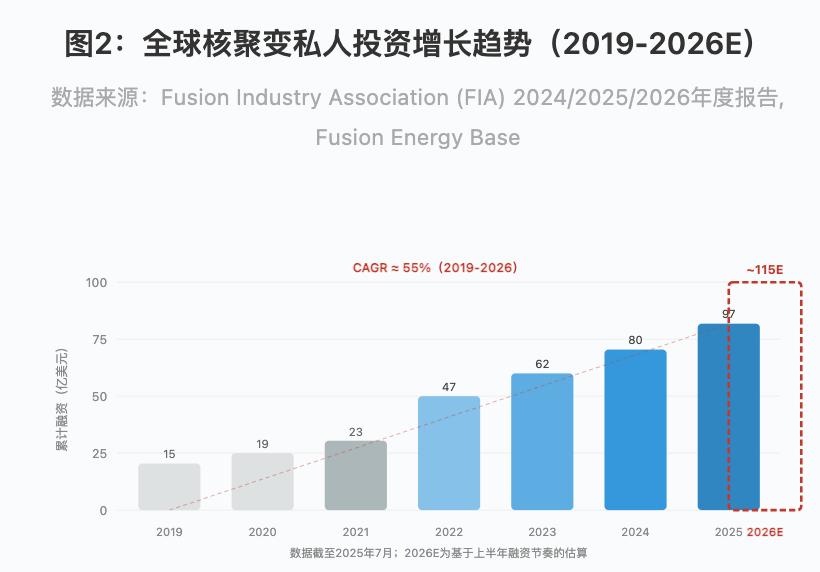

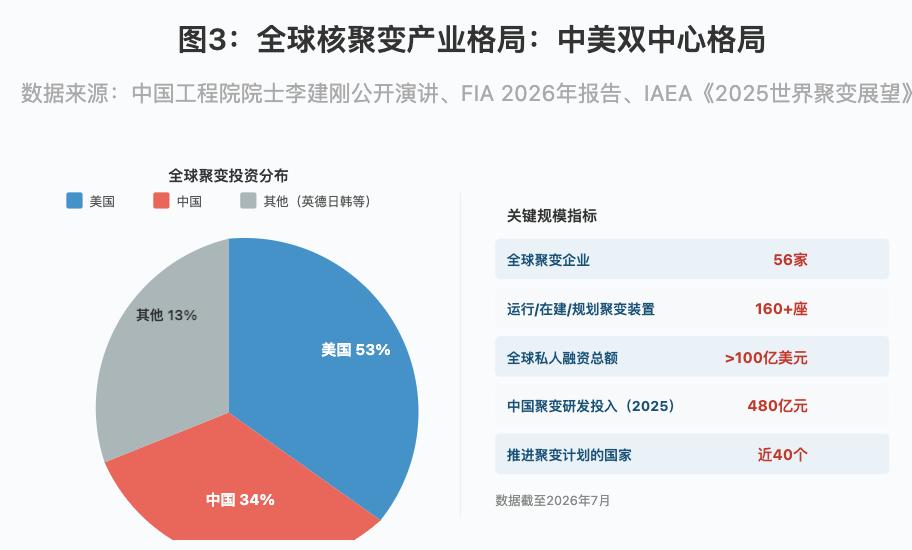

横向对照——全球民营聚变企业的估值天花板在哪里?Helion Energy在2026年6月最新一轮融资后估值升至155亿美元(约1100亿元人民币),成为全球估值最高的私营聚变公司。CFS迄今融资超过20亿美元,德国Proxima Fusion在2026年7月完成4.11亿欧元融资,投资方包括谷歌和RWE。美国聚变工业协会(FIA)2026年报告显示,全球56家聚变公司中,磁约束路线26家,惯性约束12家,混合约束9家——全球计划中的48座聚变装置,36座由私营资本投资,私人投资总额已突破100亿美元。

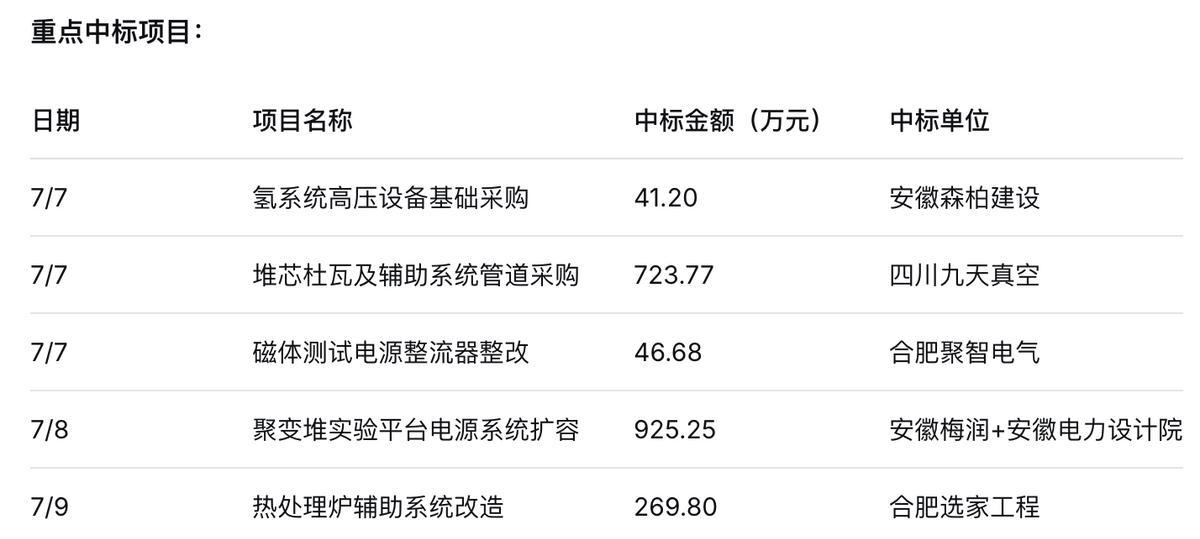

行业采购需求持续增加,招标与中标显著加速。上周(7/6-7/10),中科院合肥物质院等离子体所、聚变新能(安徽)有限公司持续更新多项采购和中标信息。

第二章——终极能源的"三重确定性"正在聚拢
①终极目标:一劳永逸解决人类能源焦虑
核聚变被称作"人造太阳",不是修辞夸张,而是物理事实。太阳就是一座天然的核聚变反应堆——通过引力约束将氢原子核聚变成氦,释放出巨大能量。地球上要实现同样的反应,需要达到1亿摄氏度以上的温度(比太阳核心温度1500万摄氏度高近7倍)——这是物理学对人类的"入场券"要求。
可控核聚变的能源潜力可以量化到三个数字,每个都足以让人重新理解"能源革命"四个字的重量。第一,能量密度:1公斤氘-氚聚变燃料释放的能量相当于1万吨标准煤。第二,燃料丰度:仅海水中就含有约45万亿吨氘,按照当前全球能源消费水平,可供人类使用数亿年。第三,安全性:核聚变具有自限性反应机制——一旦等离子体温度或密度下降到阈值以下,聚变反应在毫秒内自动停止,不存在裂变堆那样的熔毁风险。同时,聚变反应不产生长寿命高放射性废物——主要的放射性产物(氚)半衰期仅12.3年。
如果说裂变能解决的是"减少碳排放"的问题,聚变能解决的是"能源的终极存在性"问题——它回答的不是"我们怎么减少污染",而是"人类文明有没有足够的能量继续发展"。在AI算力中心年耗电量动辄TWh级别的时代,这个问题变得空前紧迫。微软与Helion签订50兆瓦供电协议、谷歌与CFS签订200兆瓦采购协议——科技巨头不是在投资概念,而是在为自己的算力帝国锁定未来的电力供给。

②产业格局:三条技术路线竞速,托卡马克暂时领先
全球核聚变产业正沿三条主要技术路线并行推进。每条路线的物理原理、工程挑战和商业化时间表截然不同,但都指向同一个目标:实现聚变能量增益系数Q>1(产出能量超过输入能量)。

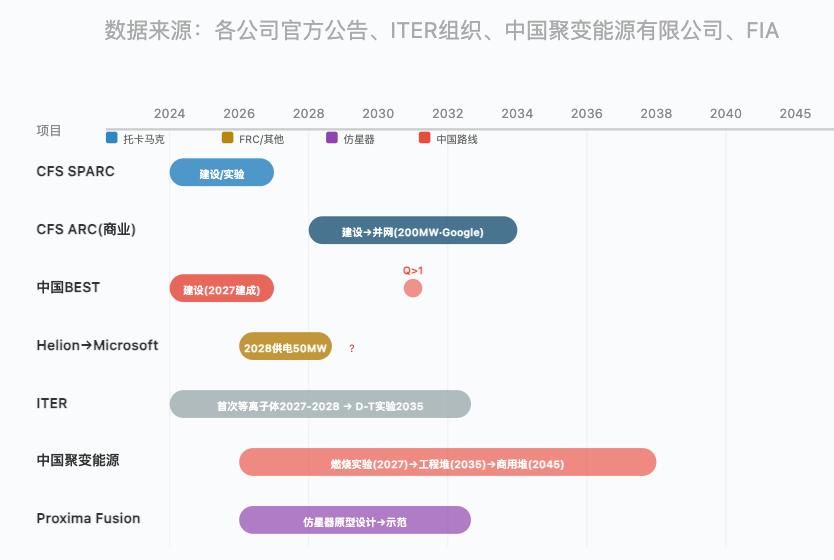

托卡马克(Tokamak)——最成熟、最高投入的"皇家赛道"。这是目前物理验证最充分、工程积累最深厚的主流路线。全球26家磁约束聚变公司中绝大多数选择这条路线。关键技术参数:CFS的SPARC装置使用高温超导(HTS)磁体,实现20特斯拉磁场强度——比ITER的11.8特斯拉高出70%。根据聚变物理的定标律,等离子体压力正比于磁场的四次方(P ∝ B⁴),这意味着CFS可以用1.85米半径的紧凑装置,实现与传统大型托卡马克相近的聚变功率。CFS计划2027年首次等离子体实验,目标Q>1;其商业版本ARC计划2030年代初在弗吉尼亚州并网发电,谷歌已签约采购200MW。中国方面,合肥BEST装置计划2027年建成,目标在2030年实现Q>1,成为全球首个达到能量增益的聚变实验装置。国家队路线——中国聚变能源有限公司的时间表:2027年燃烧实验,2035年工程实验堆,2045年商用示范堆。
仿星器(Stellarator)——稳态运行的最优解,但制造复杂度令人望而却步。仿星器不需要等离子体电流,天然适合长时间稳态运行——但代价是三维扭曲的磁体线圈制造极其复杂,成本远高于托卡马克。德国W7-X在2025年5月创下43秒长脉冲放电世界纪录。德国Proxima Fusion完成4.11亿欧元融资,中国星核聚变8.3亿元种子轮专注于仿星器路线——这条路线正在吸引特定方向的资本下注。
场反位形(FRC)/其他——"轻量化"路线的商业化野心。Helion采用脉冲式磁惯性约束FRC路线,与微软签订了2028年供电50MW的协议——这是全球首份聚变电力购买协议(PPA)。但Helion的时间表被大多数专家认为"极度激进"——FRC路线的等离子体物理数据库远不如托卡马克丰富,Q值也尚未有可信的第三方确认。新奥聚变则选择了更小众的氢硼聚变路线——燃料易得、无中子辐射、成本低廉,但所需的等离子体温度更高(数十亿度),物理挑战更严峻。

第三章——核聚变能赚钱吗?赚多少?
这是一个必须直面回答的问题。用多空双方辩论的框架来呈现——
多方逻辑:市场空间大到足以容纳数百倍回报。国际能源署(IEA)预测,全球核聚变市场规模到2030年有望达到4965亿美元,2050年突破万亿美元。The Business Research Company数据显示,2024年全球可控核聚变市场规模为3314.9亿美元,预计以8.1%的CAGR增长至2029年的4795亿美元。支撑多方逻辑的核心假设是:AI算力中心的电力需求将以指数级增长——一旦聚变实现商业发电,它将成为继"蒸汽机-内燃机-电动机-计算机-互联网-AI"之后,人类文明的第七次能源-技术耦合范式革命。
空方逻辑:时间、成本和技术不确定性三重叠加。ITER的造价从最初预估的50亿欧元膨胀到250亿欧元(超支5倍),首次等离子体从2025年推迟到2027-2028年,氘-氚实验从2035年才开始——这个已经跳票6次的全球最大聚变工程是空方最有力的论据。空方还指出,即使聚变实现了科学上的Q>1(产出能量超过输入能量),距离"工程Q值"(考虑全系统能耗后仍有净输出)和"商业Q值"(度电成本可竞争)还有数量级的差距。一位产业链资深人士直言:"氚自持、材料耐辐照、可靠高重复率运行——这三个工程挑战,每一个都需要5-10年来攻克。"
如果按"聚变发电成为电网主要电力来源"来计算回报周期,那确实需要15-20年。但产业链投资的回报逻辑完全不同——超导线材、偏滤器、真空室、特种电源等核心部件的采购需求,从2025年开始就已经在批量释放(BEST项目2026年招标预算超60亿元)。聚变供应链的"卖铲子"逻辑独立于"最终并网发电"的时间表——只要装置在建设,订单就在释放。因此,产业链上游的材料和设备供应商比整机研发商更早进入收入确认期。
三、接下去关注?催化剂与产业链拆解
产业链分工:"磁体→电源→结构件"三环价值分布
核聚变装置的产业链可以分为三个层级,价值分布极不均匀。根据深企投产业研究院数据,高温超导磁体系统占聚变堆核心设备成本比重高达46%——这个数字意味着,如果你投对了磁体环节,你就在成本最高的那一环布了局。剩余部分中,真空室及堆内构件约占15-20%,电源系统(包括加热电源、磁体电源、快控电源)约占12-15%,低温系统、诊断控制、氚工厂等其他分系统合计约占20-27%。
这种高度集中的价值分布产生了一个重要推论:超导磁体产业链是核聚变投资中确定性最高的环节——不管哪家公司的聚变装置先跑通,不管最终走的是托卡马克、仿星器还是其他路线,磁约束都需要超导磁体。

从历史分位看,板块PE-TTM处于10年历史84.99%分位、PB处于88.88%分位——换句话说,当前估值比历史上85%的时间都贵。但历史分位这个指标有一个致命缺陷:核聚变板块在2025年之前几乎没有被市场当作一个独立赛道来定价——"可参考的历史"本身就是无效的。更合理的框架是:把当前估值分解为"已落地订单支撑的价值"+"合理的技术路线溢价"+"情绪泡沫"三层。

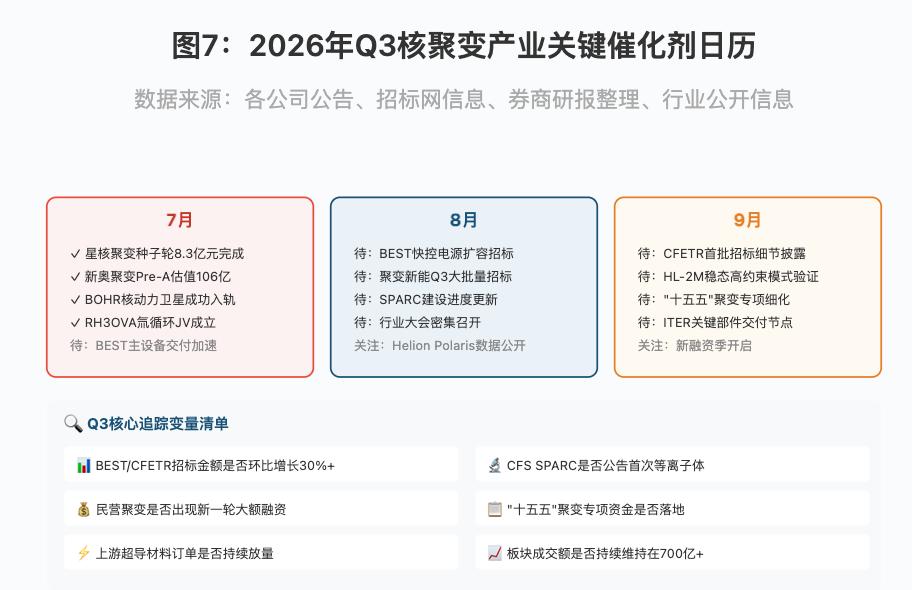

2026年Q3(7-9月)将是核聚变产业催化剂密集释放的时间窗口,按类别可以分为三组:
第一组:国内招标放量。BEST装置在Q3进入关键设备交付与系统集成高峰期——根据雪球调研数据,BEST 2026年总采购规模近60亿元,Q3将释放快控电源扩容、控制系统升级、运维备件等订单,Q4还有第二批集中采购(约20亿元级)。聚变新能一季度招标规模已达8.3亿元,包括燃料循环系统(4.7亿元)、速调管(7680万元)等大单——Q3预计继续放量。CFETR(聚变工程实验堆)也将在2026年底启动首批招标,潜在订单数十亿元级别。
第二组:国际里程碑节点。CFS的SPARC装置建设进入最后冲刺阶段,如果2026年下半年能实现首次等离子体,将是全球紧凑型高温超导托卡马克路线的最重要验证事件。Helion第七代原型机Polaris的运行数据如果公开,将影响市场对FRC路线可信度的定价。ITER偏滤器转入集成测试(2026年6月已完成)后的后续进展也值得跟踪。
第三组:行业大会与政策窗口。8-9月通常是核聚变行业大会密集期,可能释放新的合作签约和招标信息。中国聚变能源有限公司天府研发中心二期(成都)已于6月30日开工,Q3可能披露更多建设细节和供应链合作方。此外,"十五五"规划中关于核聚变的专项支持政策可能在Q3进一步细化。

核心判断如下——
第一,AI算力焦虑正在重塑能源需求曲线。一个10万GPU的AI训练集群年耗电量可达1.5TWh——相当于15万户家庭的年用电量。微软与Helion签订PPA、谷歌与CFS签订PPA、谷歌又投资Proxima Fusion——三大科技巨头同步布局聚变能源,不是"看好这个方向",而是在"为自己的算力帝国锁定电力供给"。AI的尽头是算力,算力的尽头是能源——这句话在2026年已经从投资叙事变成了合同条款。
第二,商业资本已经取代政府成为聚变研发的主导力量。全球计划中的48座聚变装置中,36座由私营资本投资。ITRE的250亿欧元困境反而成了私人资本的催化剂——"等ITER不如自己干"正在成为共识。
第三,中国正在用"全产业链国产化"策略建立系统性成本优势。中国的高温超导磁体成本据估算仅为ITER同类产品的四分之一,全链条国产化使得BEST等装置的建设速度远超国际同行。
第四,供应链投资逻辑独立于并网发电时间表。BEST项目2026年招标预算超60亿元、CFETR千亿级工程即将启动招标——"卖铲子"的公司可能在聚变发电之前就先赚到了钱。
第五,多技术路线并行降低了全行业的"单点失败风险"。即使托卡马克路线遇到瓶颈,仿星器和FRC路线仍然在推进;即使氘-氚路线面临氚供应链瓶颈,氢硼路线(新奥聚变)正在开辟第二战场。
